昌建集团7月“家”书|漯河区域项目工程进度播报
扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友
稻花香里说丰年,听取蛙声一片。夏季鸣蝉,流火烁金,在这骄阳夺魄惊魂的夏日,昌建集团依旧不懈努力,建造城市,耕耘家园。炎日再盛,也挡不住昌建集团对于建筑对于家的不懈追寻和深耕细耨。“家”,不止是一砖一瓦堆砌的住所,更是创造幸福生活的地方。懂得您对新家的期待,我们亦不愿辜负您的期待,工程进度播报全新上线,感谢您对昌建集团的支持与厚爱。以下是各项目7月的工程进度播报,所有繁华终将不负期待!

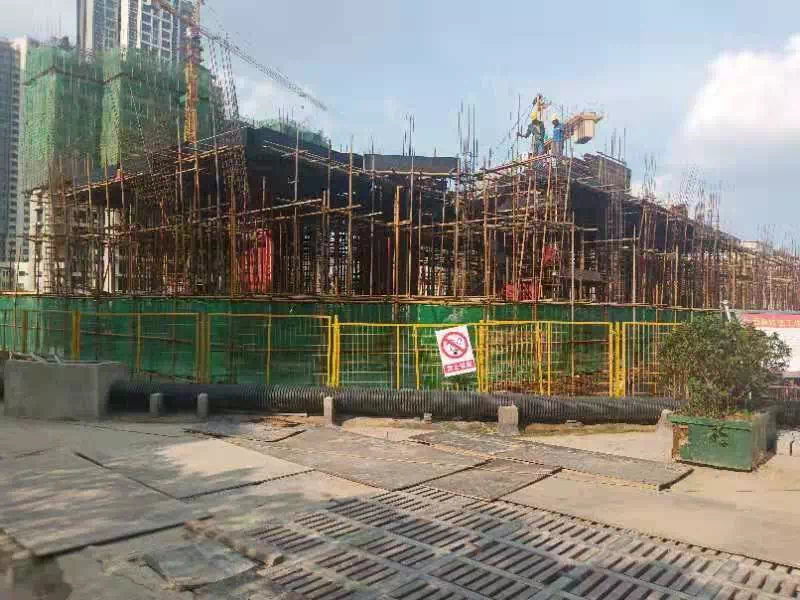

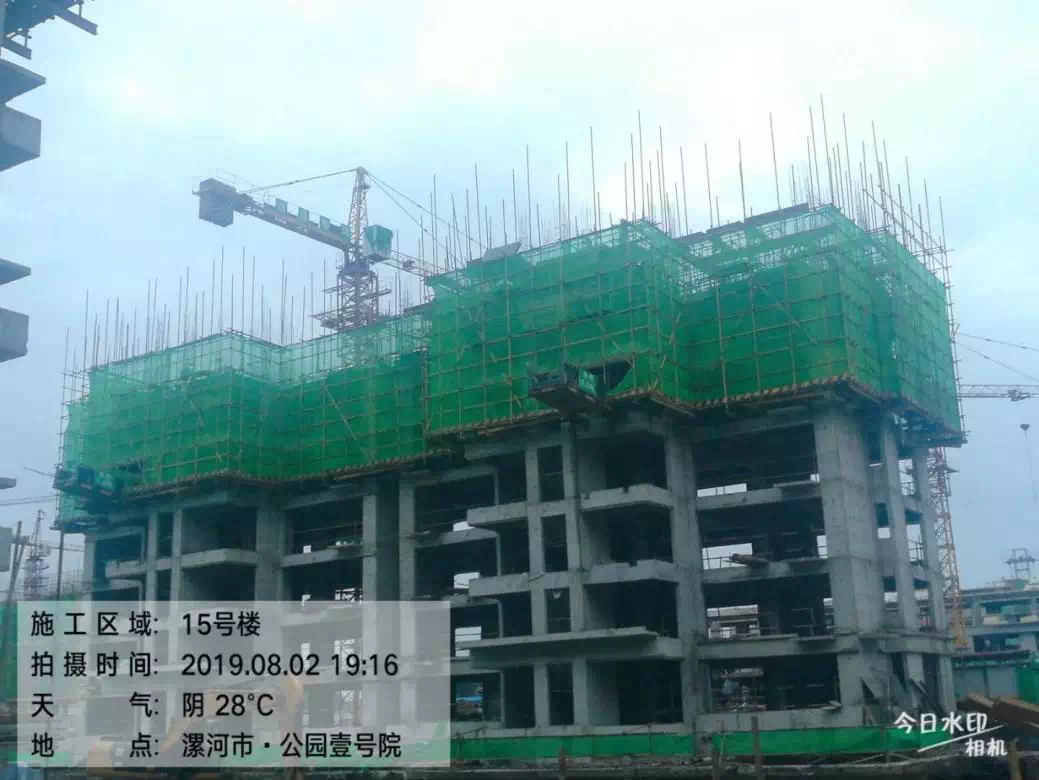

1#楼九层施工完成,3#楼1-5层砌体施工完成,5#楼五层施工完成,6#楼负1层完成80%;
联排21#、22#楼二层砌体施工;联排23#、25#、26#楼主体封顶;

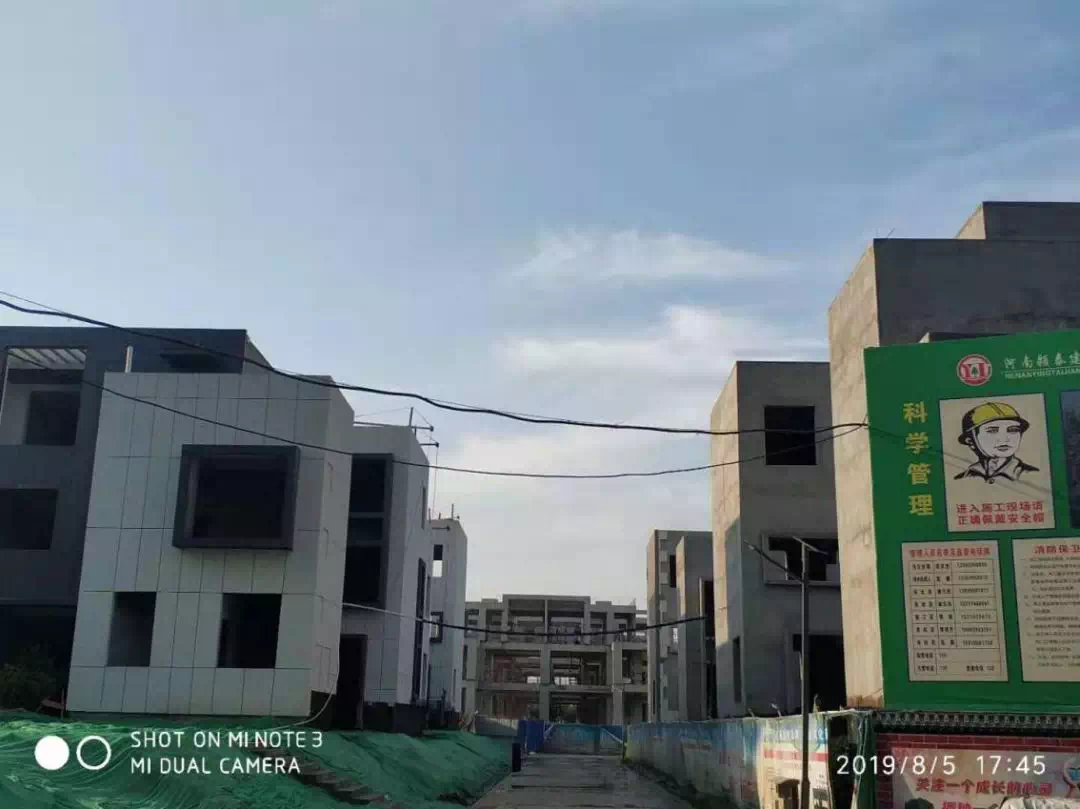

合院37#、38#、39#楼内外粉施工完成
沿街平层50#、51#楼公共区域装修施工完成;50#、51#、53#、55#、56#楼外墙保温施工完成,外墙铝板南立面基本施工完成。

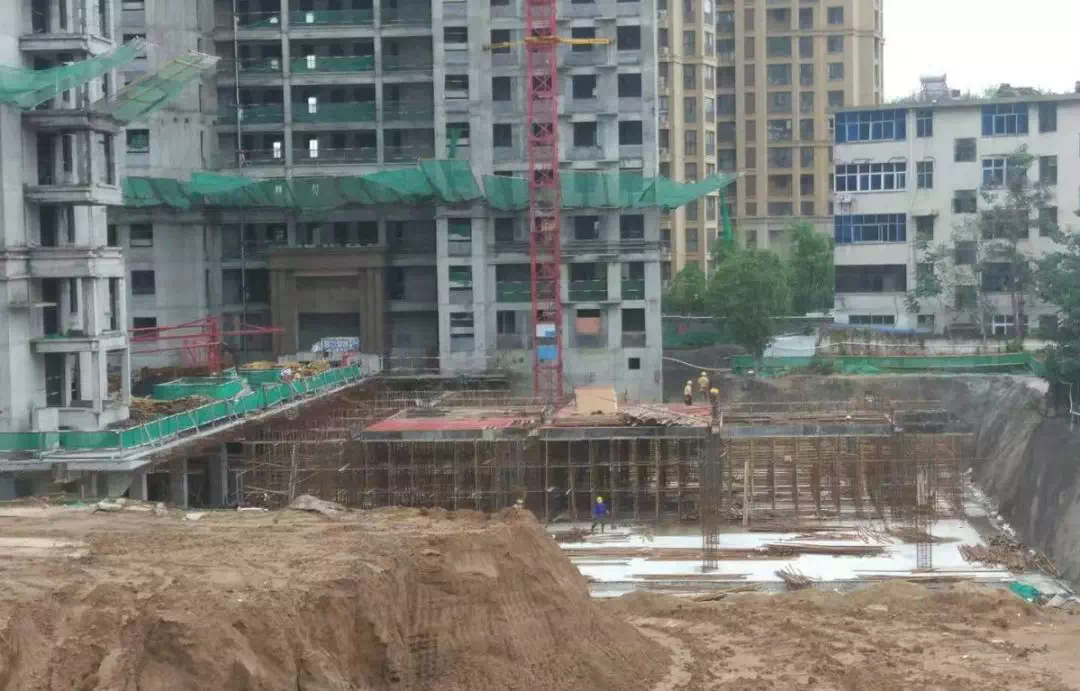

沁源和

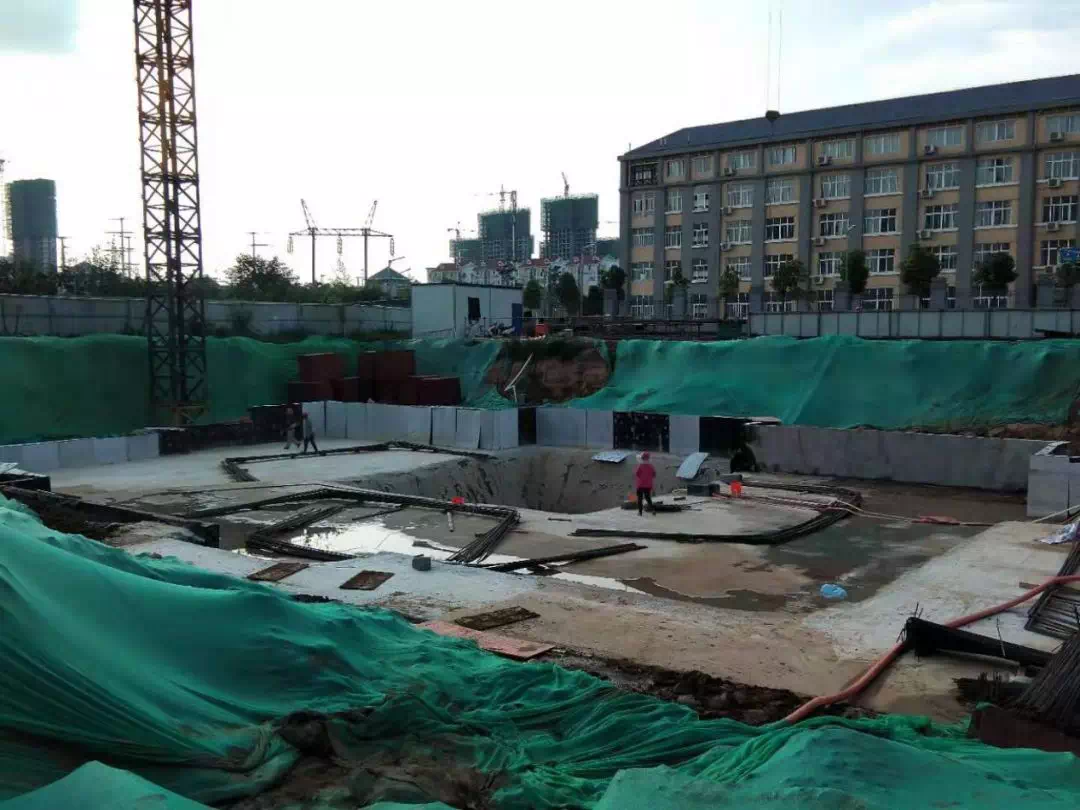

1号楼首层墙柱钢筋绑扎。
2号楼地下一层模板加固

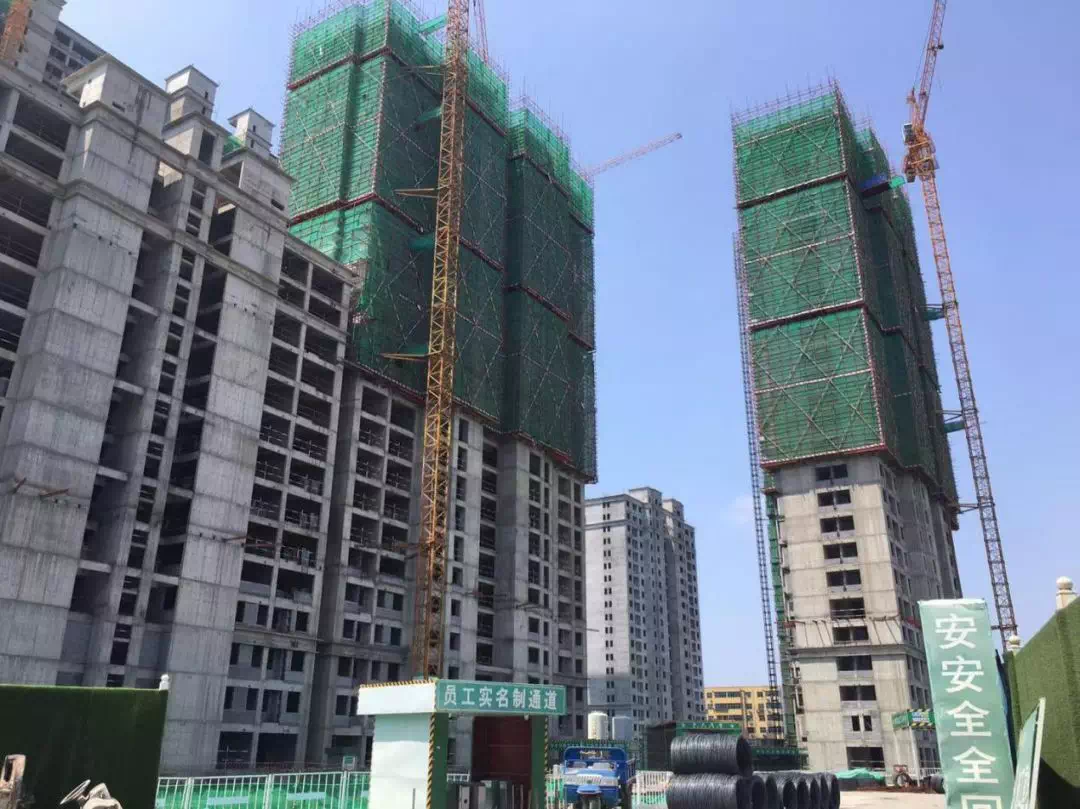

君悦府

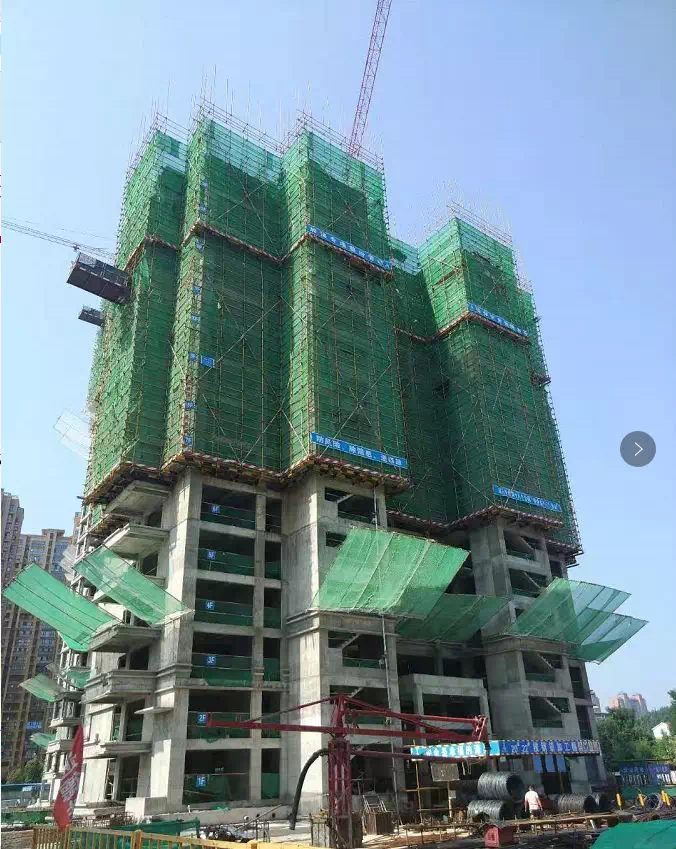

2#、12#、13#楼砌体完成

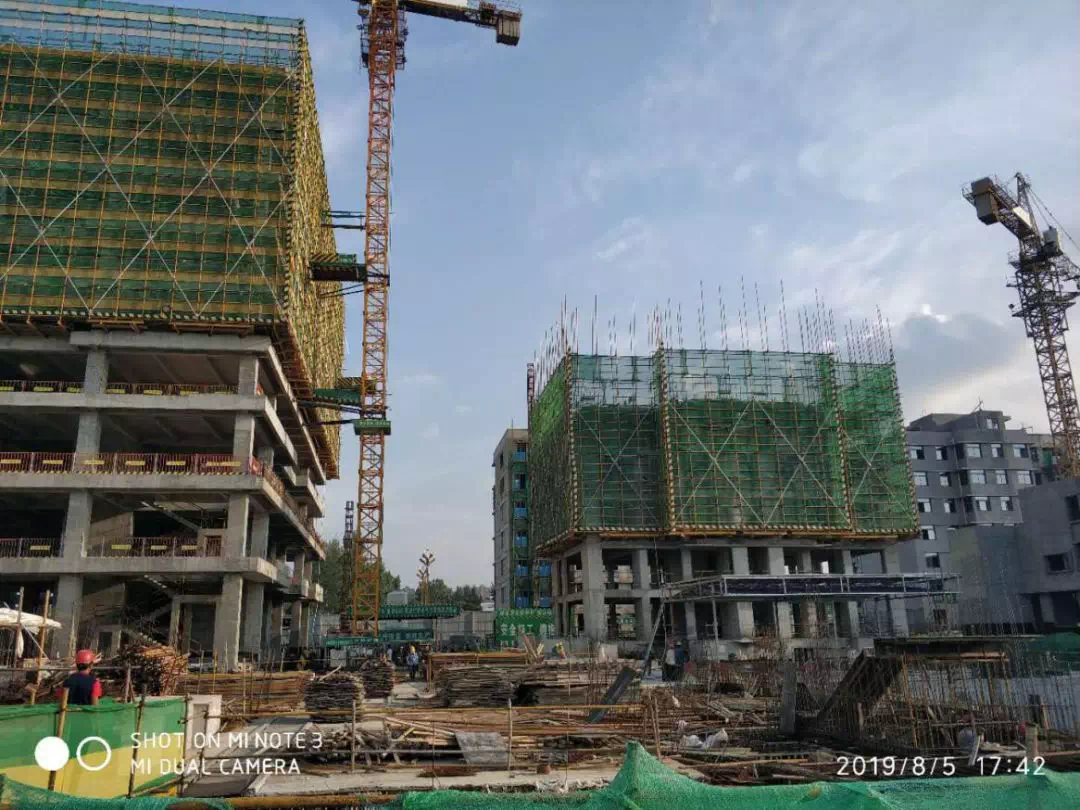

3#、6#楼主体施工至25层
16#、17#楼砌体、抹灰、石材、钢连廊、电梯、消防等施工穿插进行
23#、26#楼主体施工至15层

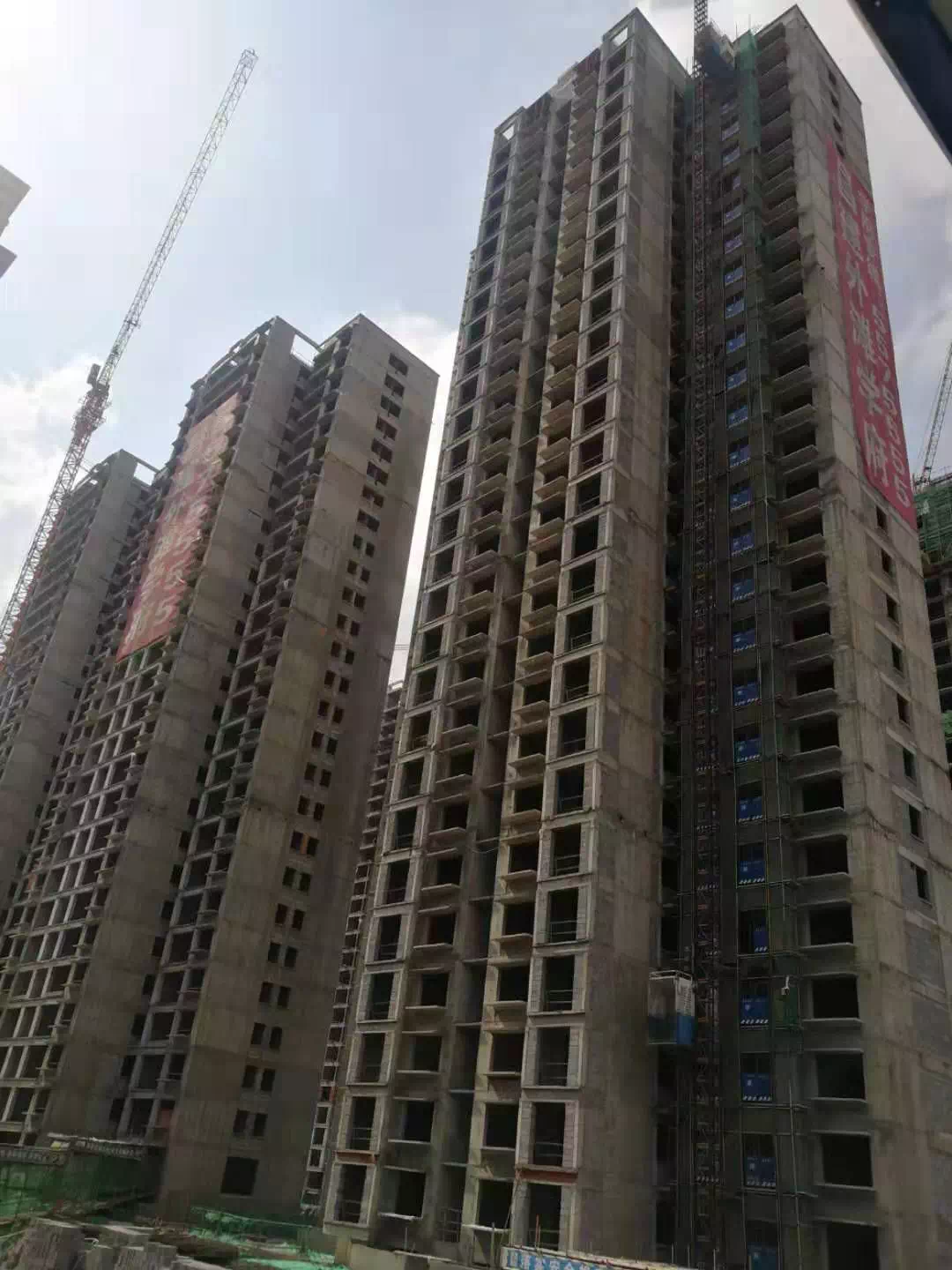

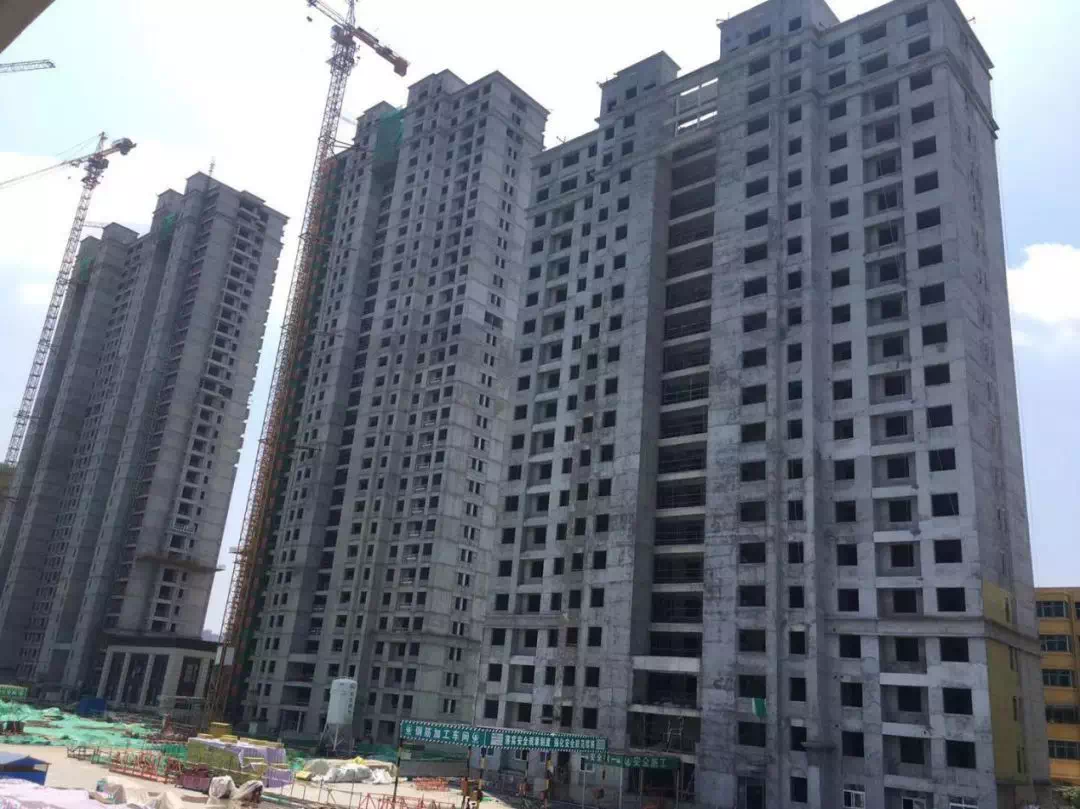

西院1#、2#楼主体结构封顶,砌体施工完成;西院3#-9#楼主体结构封顶,砌体施工中;西院18#-23#、25#、26#楼主体结构封顶,砌体施工中
西院12#、15#楼主体施工至7层;西院16#17#楼主体施工至1层
东院1#楼主体施工至4层;7#楼主体施工至9层;东院11#楼主体2层浇筑完成;东院15#楼主体10层浇筑完成;东院16#楼主体施工至8层

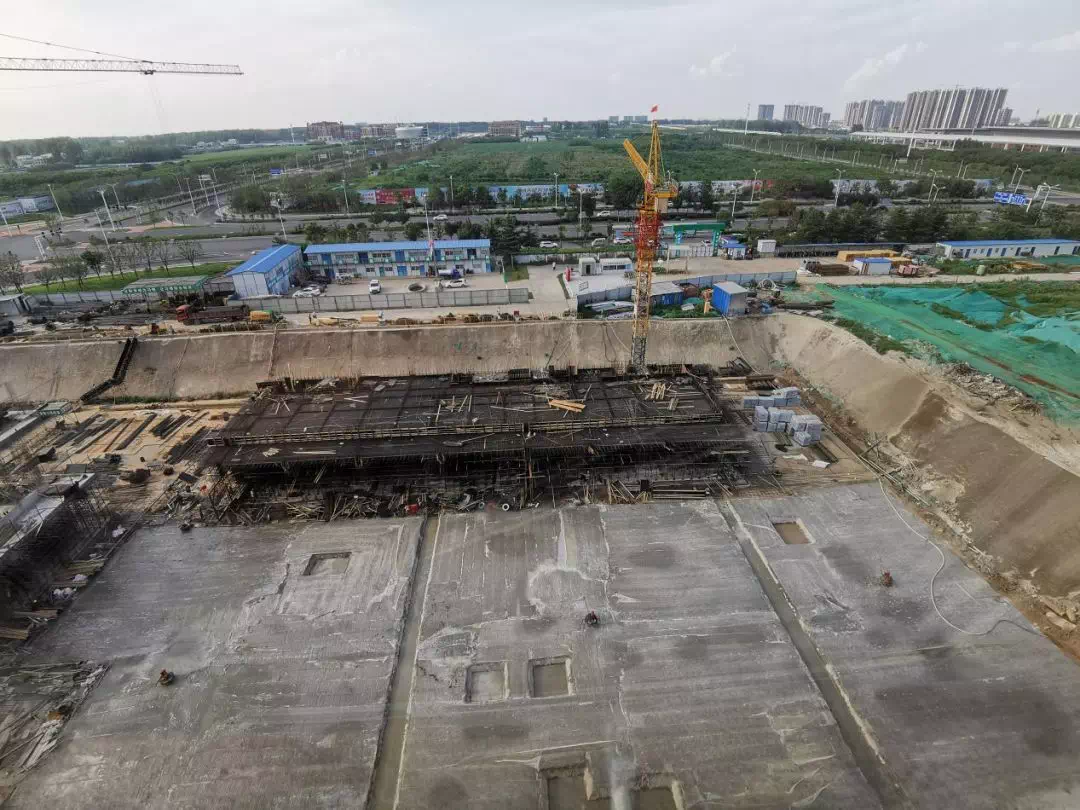

昌建城

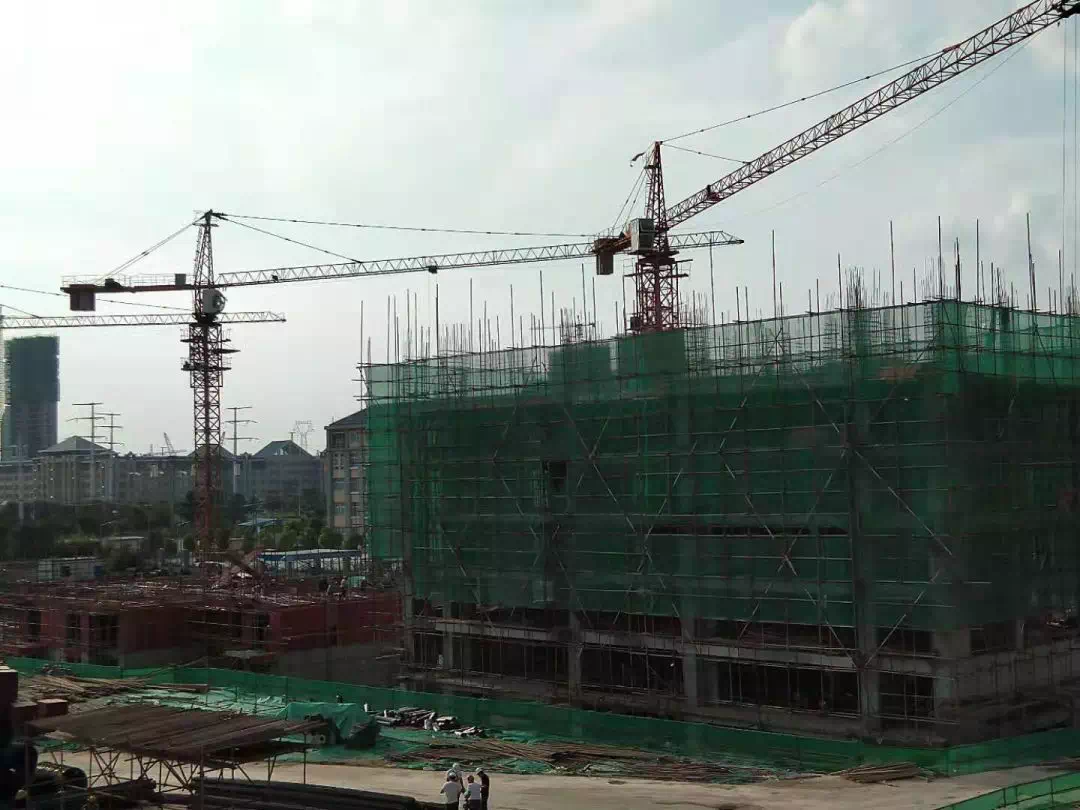

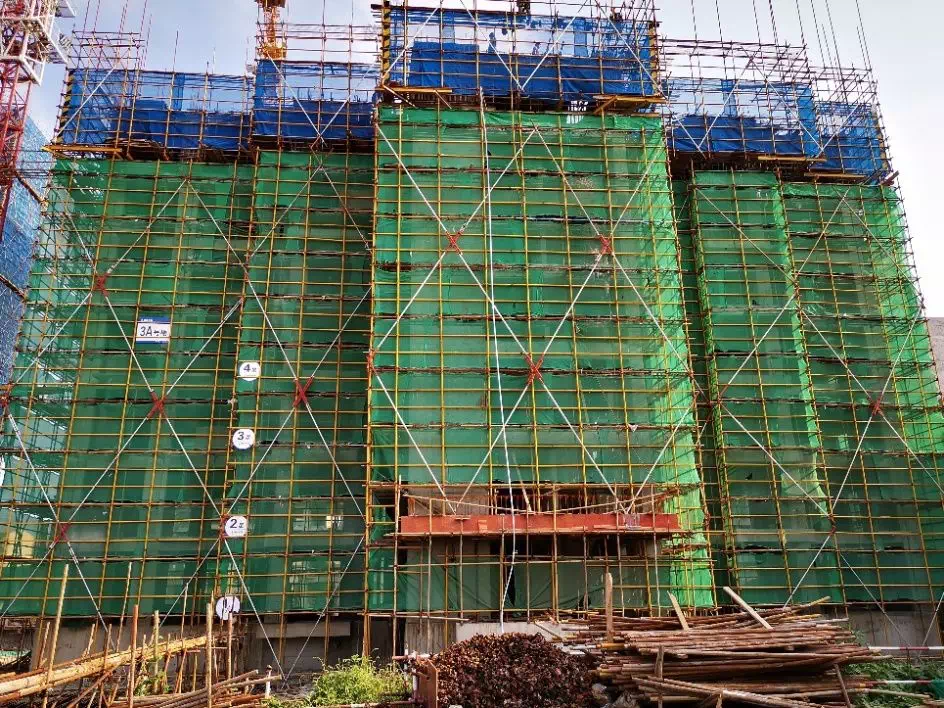

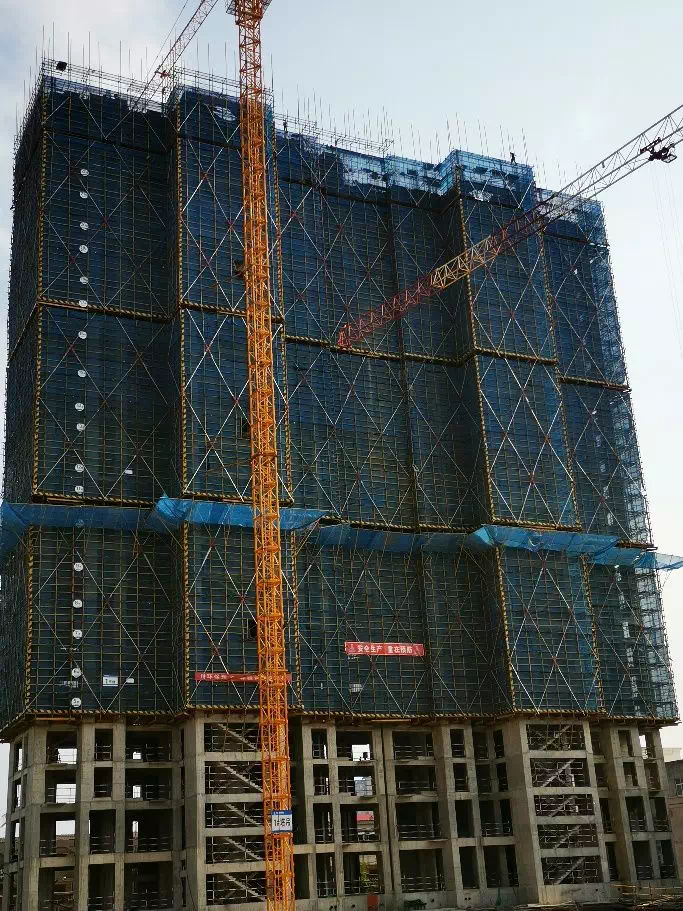

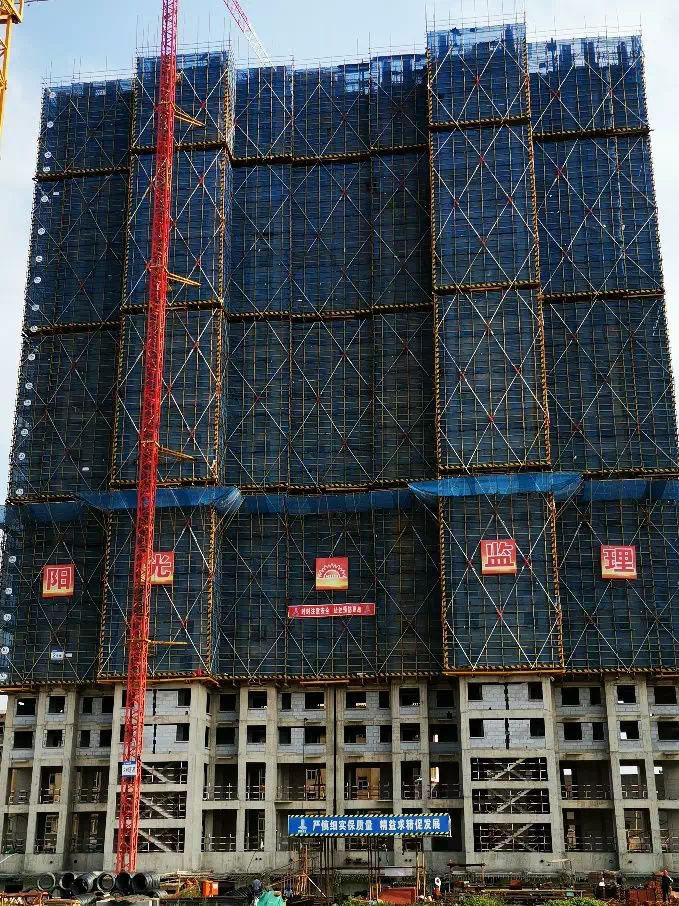

4#主体施工至17层,砌体完成8层;二次结构施工5层;主体水电预埋至18层
6#主体施工至15层,砌体完成8层;二次结构施工6层;主体水电预埋至15层。
8#楼主体施工至4层;主体水电预埋至4层;

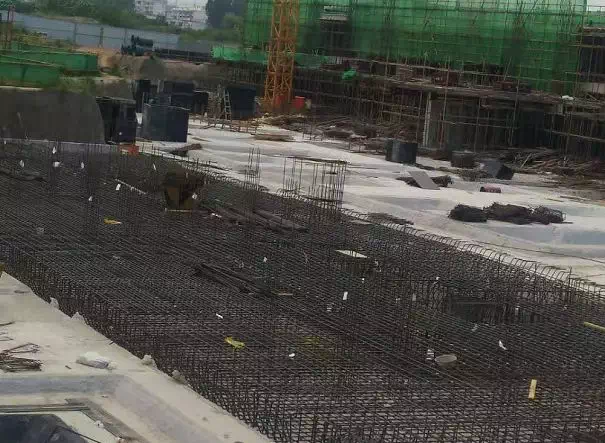

7#楼筏板钢筋绑扎

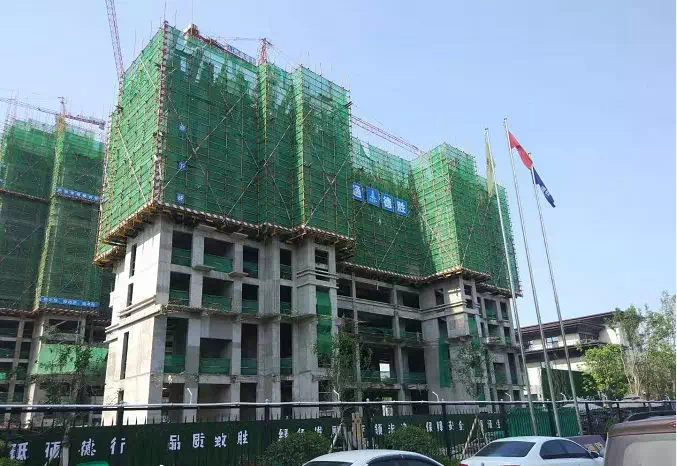

五悦里
二期8#楼浇筑二层混凝土

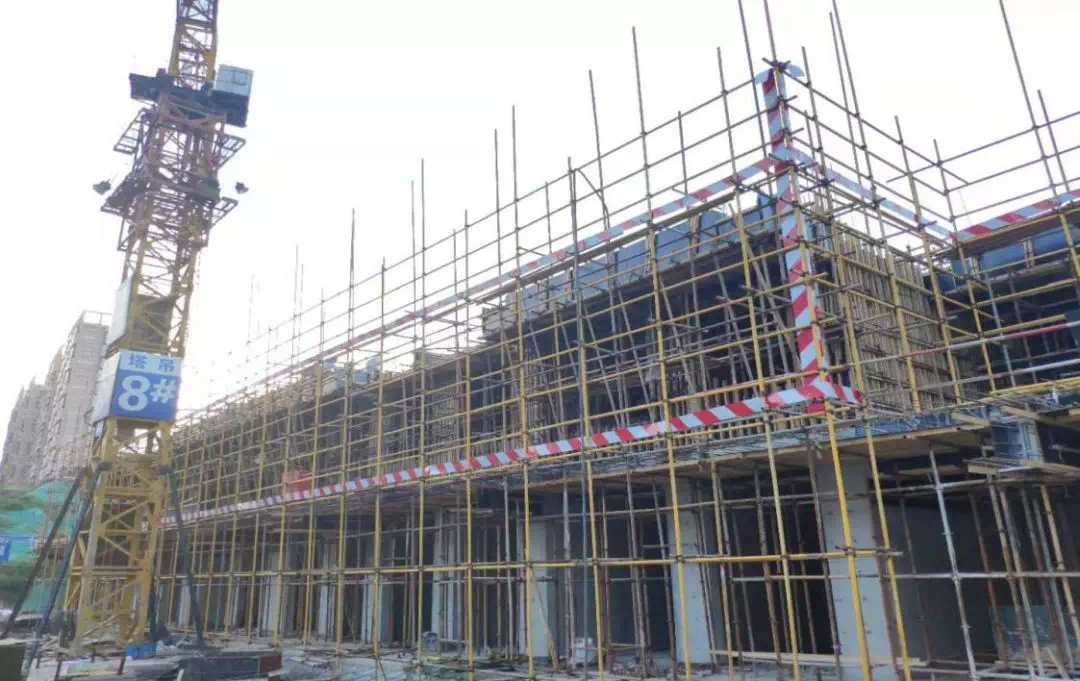

二期7#楼主体施工至6层

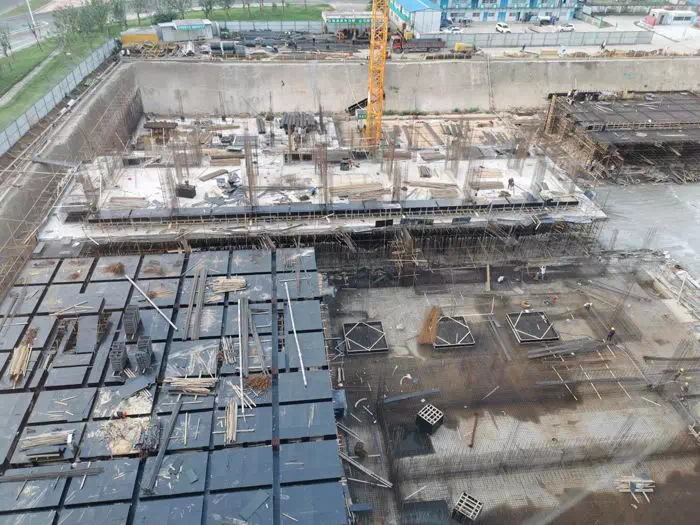

二期5#楼正在进行负一层顶板钢筋绑扎;二期6#楼正在进行正负零浇筑。
一期3#、5#主体施工至5层,铝模板拼装完成
5#主体施工至11层
6#主体施工至14层

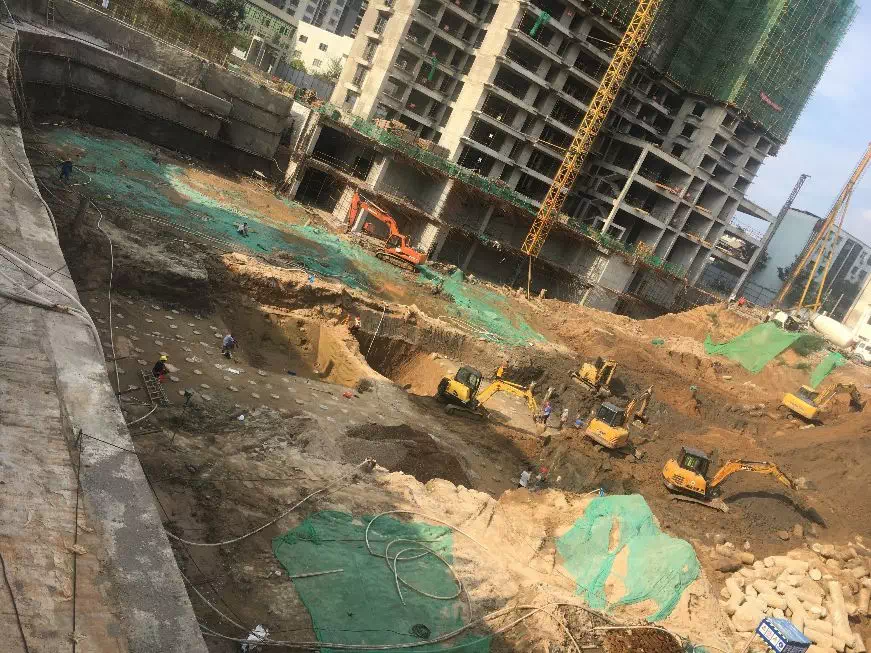

8#CFG桩基完成
9#负一层浇筑完成

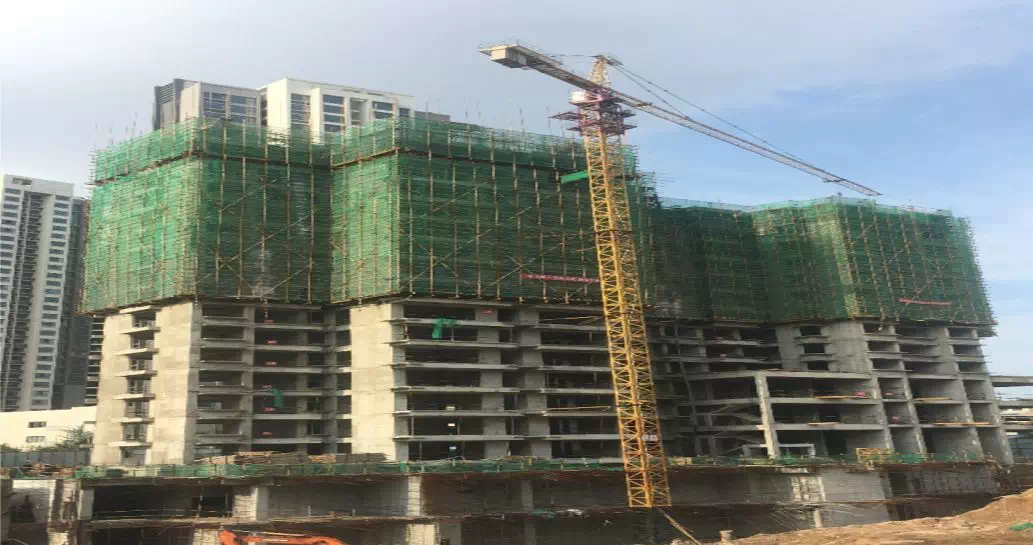

昌建西外滩

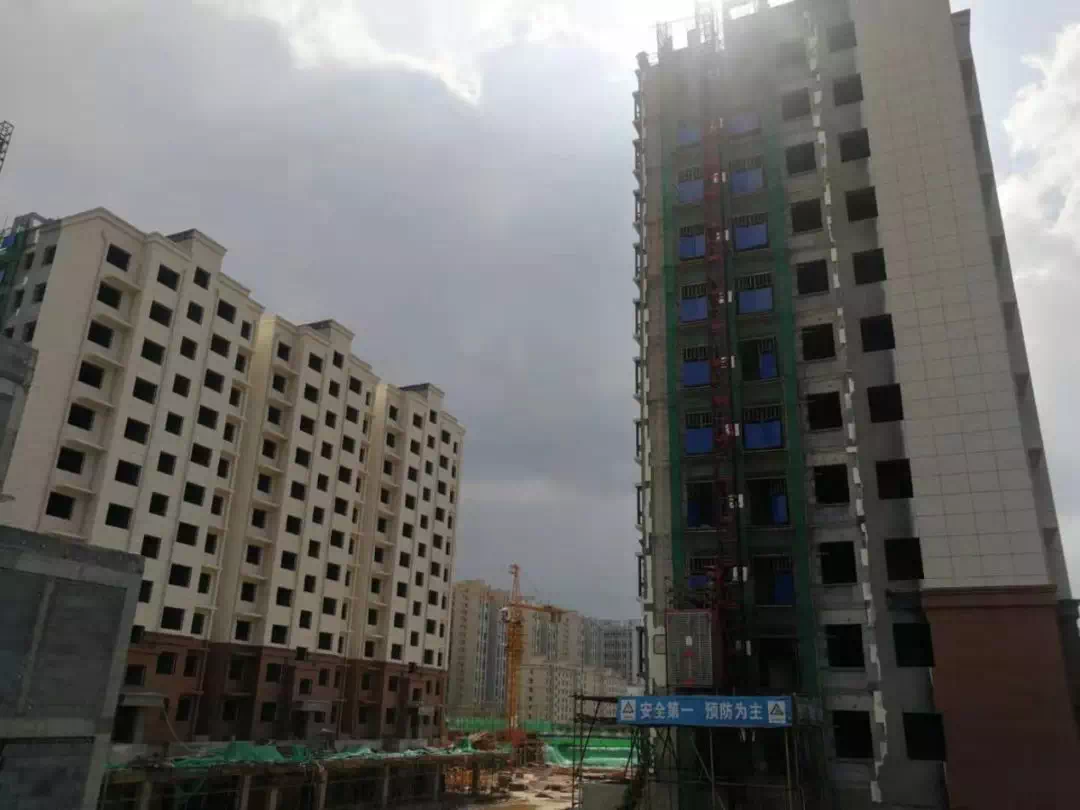

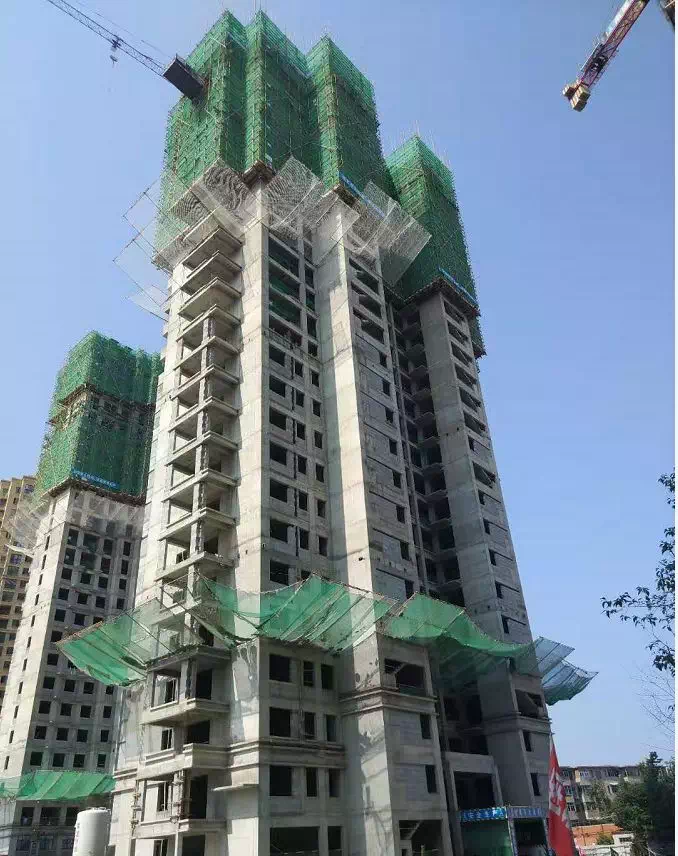

A栋、B栋主体施工至19层
C栋、D栋主体施工至18层
舞阳昌建广场

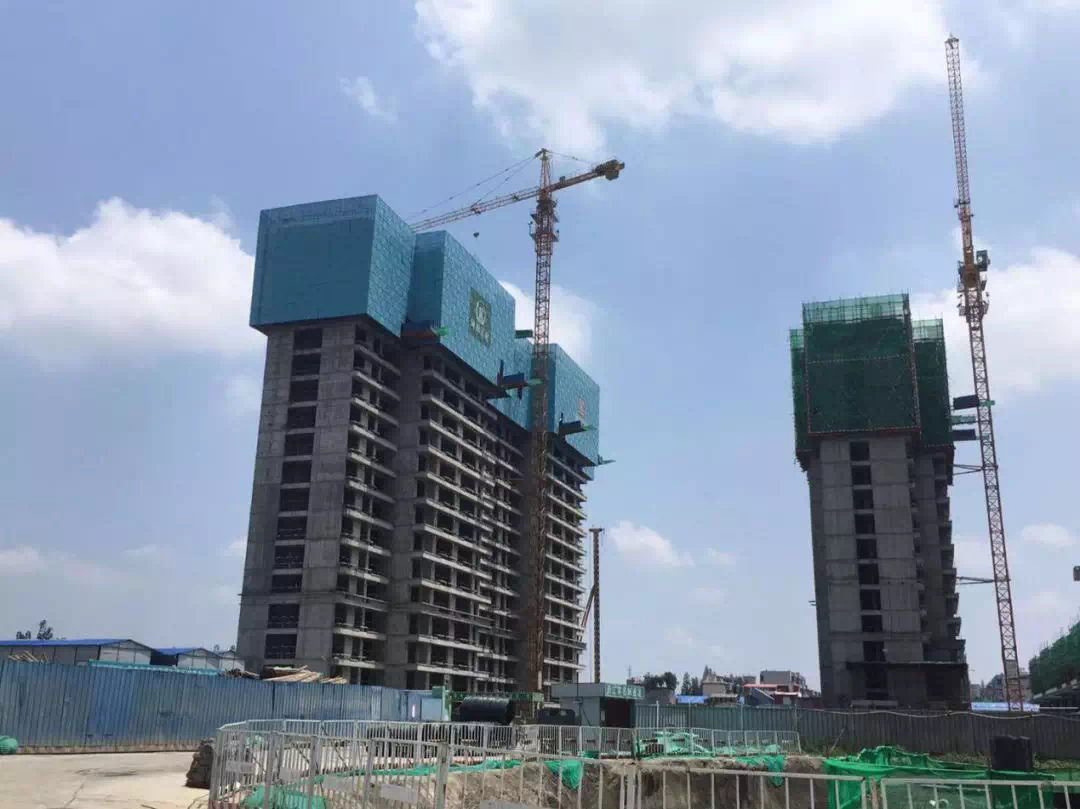

1#楼主体施工至23层
2#、3#楼主体施工至25层
3A#楼主题施工至7层
6#楼主体施工至2层

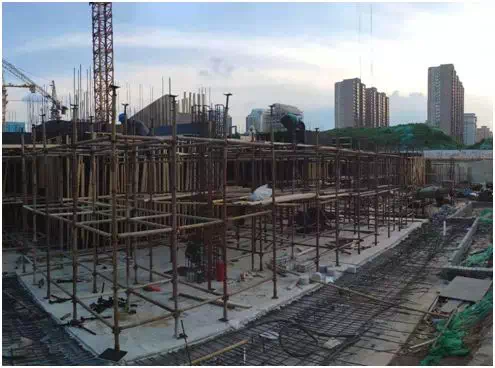

外滩学府

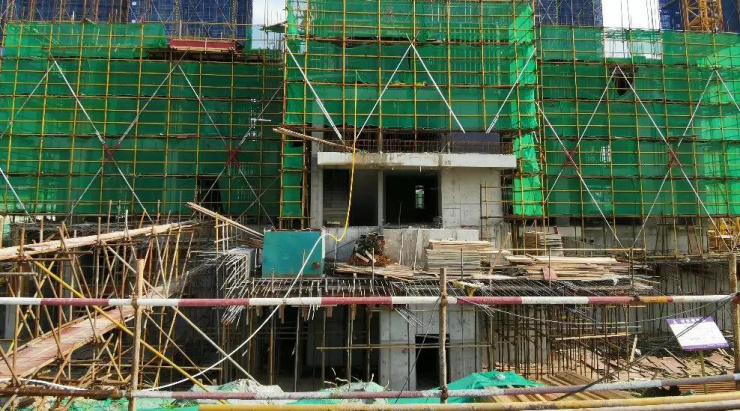

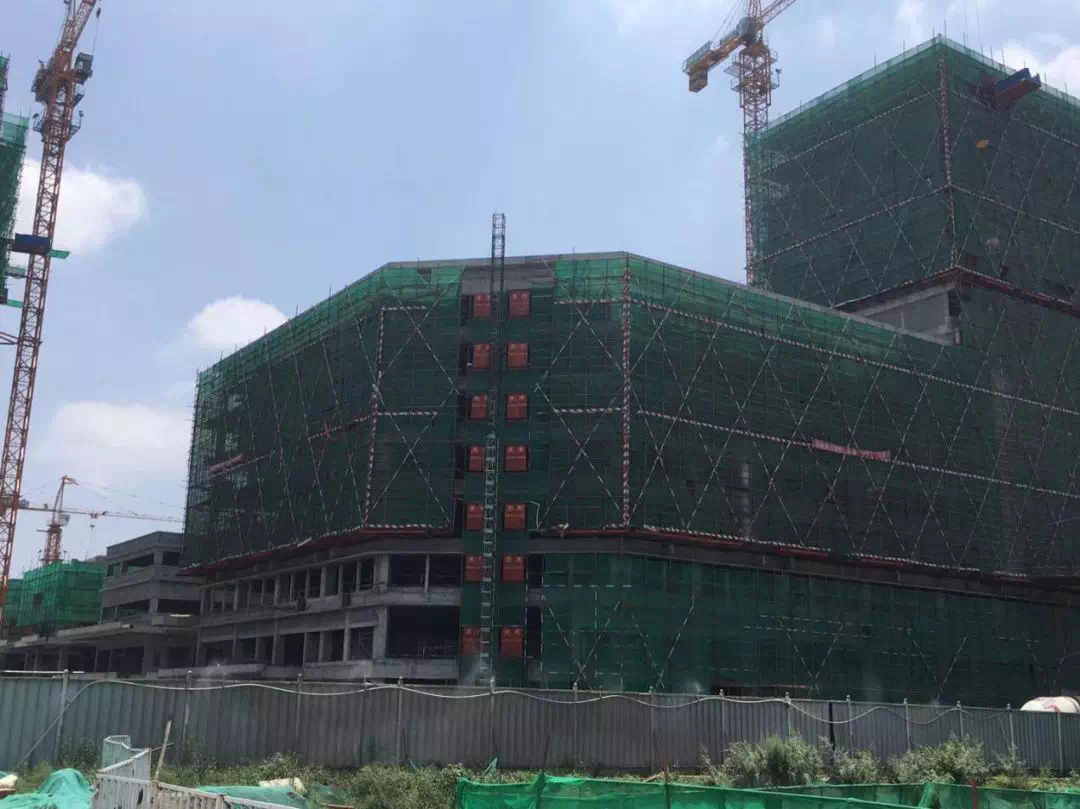

5#、7#主体封顶,二次结构正在施工,外立面已完成,窗户正在安装。
2#楼主体施工至4层;3#楼负二层主体施工;6#楼主体施工至3层;15#主体施工至5层;
8#、11#、16#楼负一层主体施工
9#、10#、12#、13#主体封顶,二次结构已经完成,内粉正在施工,外立面准备进场
17#楼筏板开始施工
昌建誉峰

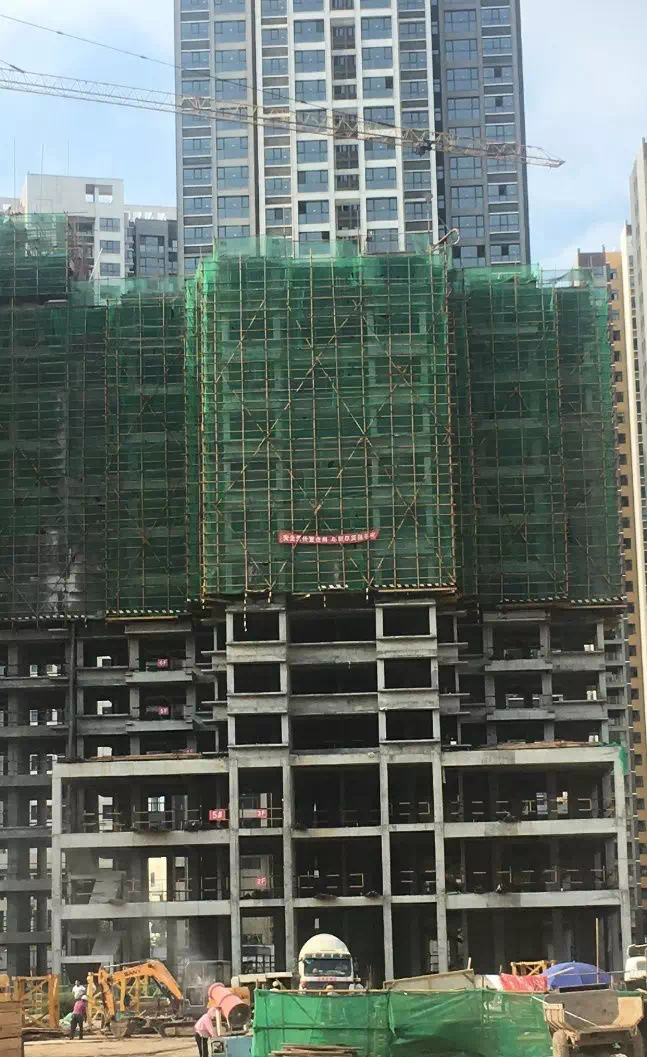

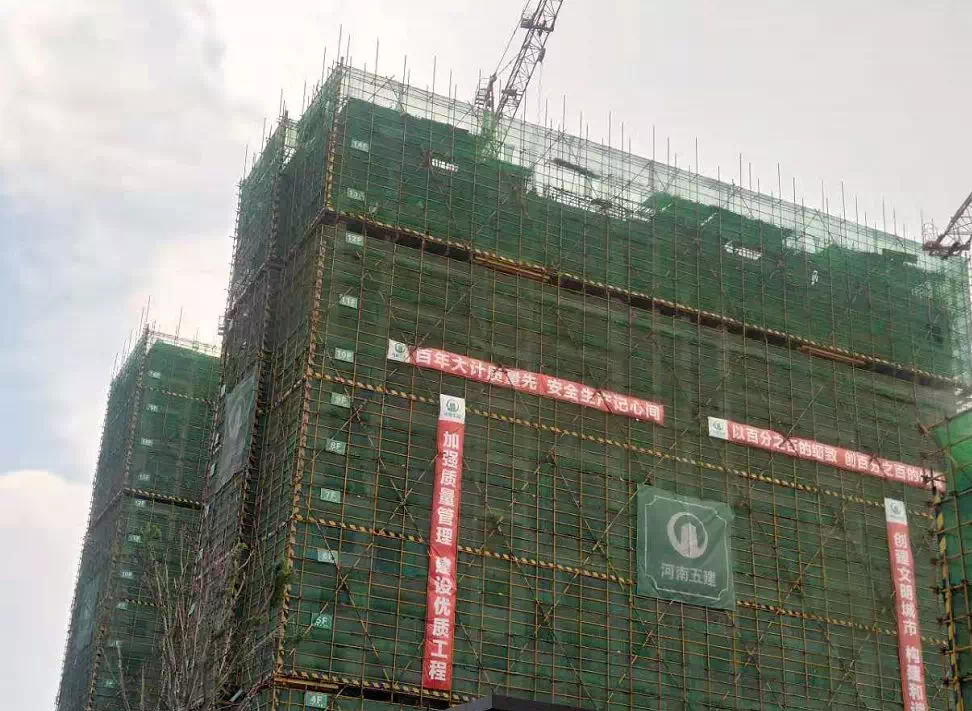

18#楼主体27层顶板浇筑完成,砌筑施工;19#楼主体27层墙柱钢筋绑扎,砌筑施工至13层
18#、19#楼西侧地库模板、架杆支设
20#楼主体16层模板支设,施工电梯安装
22#楼主体10层墙柱钢筋绑扎,施工电梯安装
匠心铸造 打造家的信赖温暖和归属
昌建十七盘,扛鼎漯河,伟略鸿韬的背后,昌建集团背负沉甸甸的责任和使命,唯有初心不负、匠心营运,才能助推城市再生长,才能将幸福写进人居的词典,2019,昌建地产,将这一年企业的发展定义为“品质年”,昌建集团将以不懈的努力精益求精的态度打造漯河的宜居之城,感谢您的支持!欢迎继续关注!
昌建漯河项目分布图
