8月桂花芬芳夺目,夏日已近尾声,天气依然炎热。苏荷上郡不负业主们对家的期待,烈日流火之下依然辛勤耕耘,为您精心建设美丽丰盛的理想家园。位于漯河腹地的上郡,拥有着便捷的交通,更拥有生态园林,坐怀绝美大境。有着天时地利人和的上郡,从开工伊始便备受瞩目。正是如此,苏荷不敢懈怠。一锤一击,绝不马虎,一定用严谨与细致的工程质量,来回报业主们的期待。
苏荷·上郡不负时光,匠心筑城,为您带来较新的工程进度播报:
1
苏荷上郡二期工程播报
7~11号楼开关,插座安装完成,防火门安装完成55%,消防主管道,消火栓安装完成,自来水,燃气室内管道安装完成,室外回填土完成75%;
车库自动报警弱电线穿完,安装烟感,手报等底座,通风管道制作完成,安装完成15%,喷淋支、支管安装完成30%。

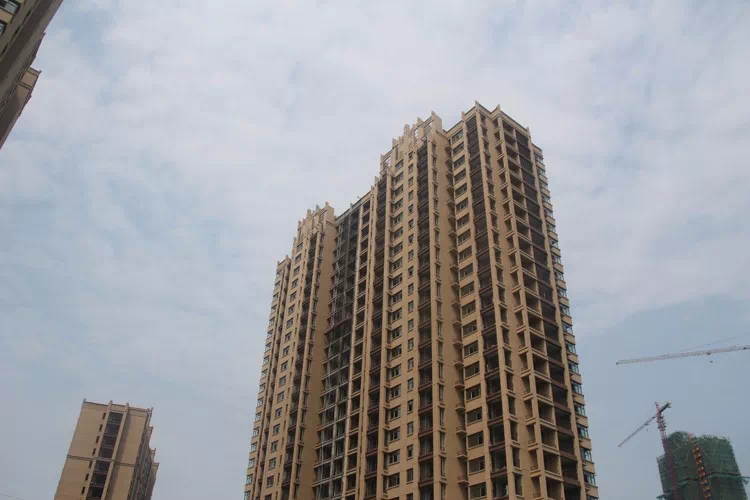

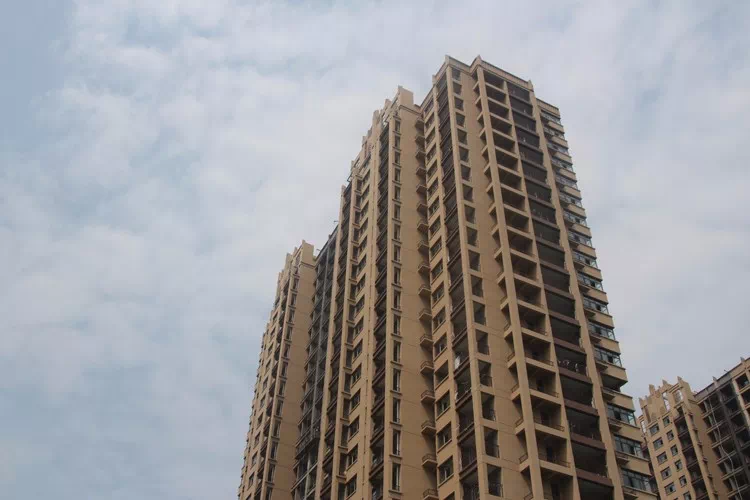

7号楼
8号楼

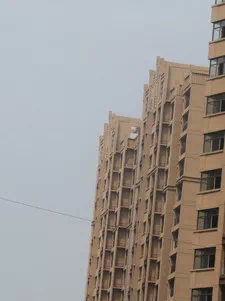

9号楼
10号楼
11号楼
1
苏荷上郡三期工程播报

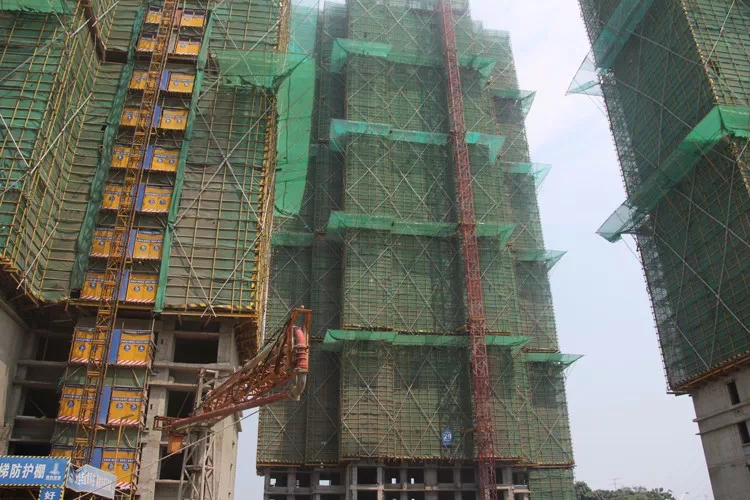

12#楼

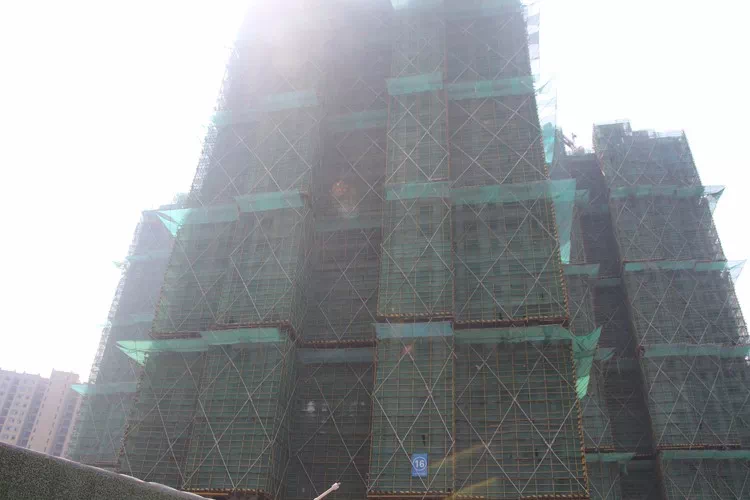

砌墙30层在砌
构造柱20层支模已完毕
内粉15层~13层及2层已经结束
外粉15层

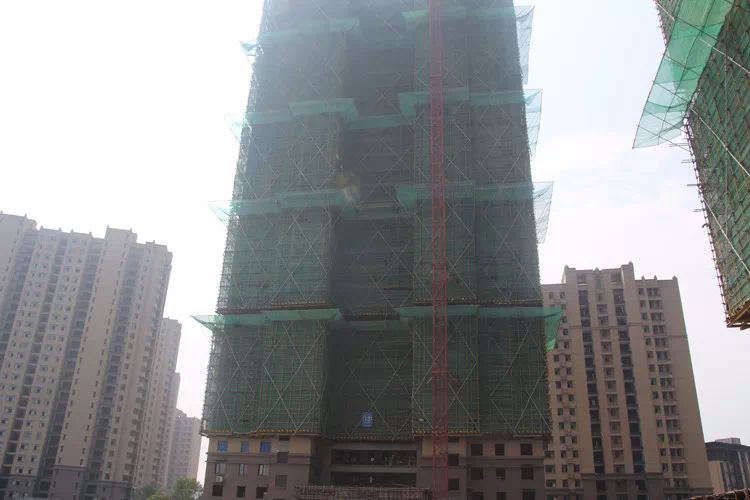

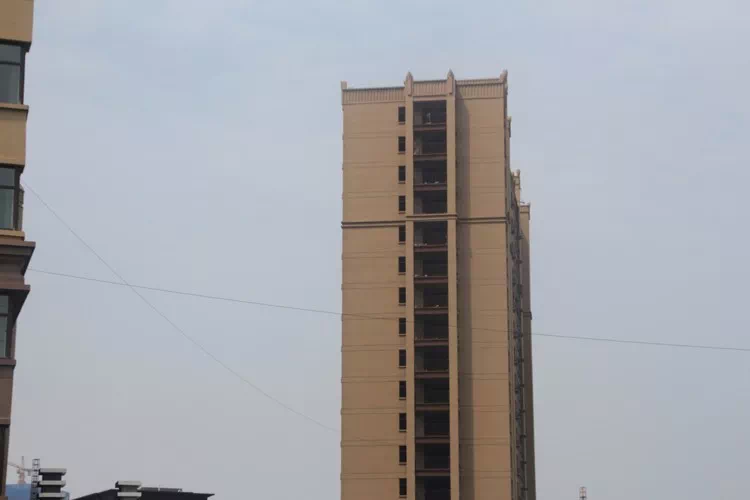

13#楼
砌体到30层
构造柱22层支模
内粉灰饼已完工,抹灰工作筹备中
外粉15~12层

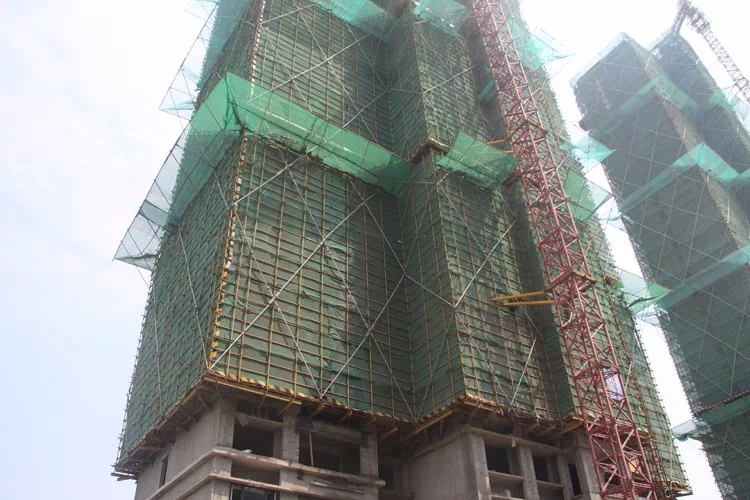

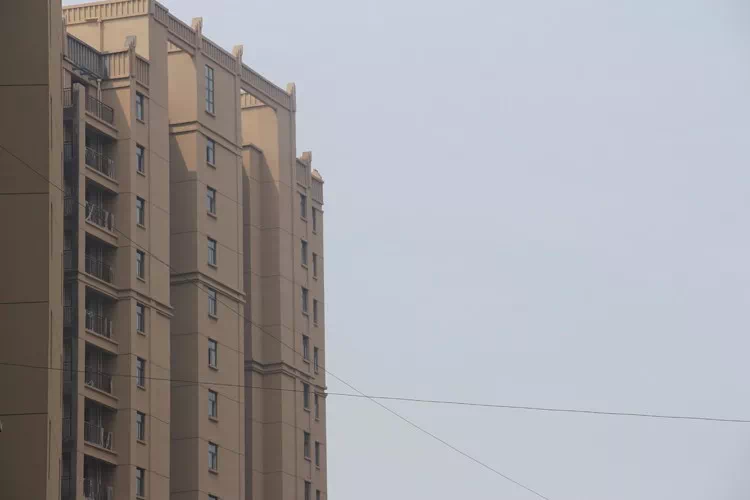

16#楼
砌墙30层
构造柱22层
护角及喷浆已完毕
外粉15~13层

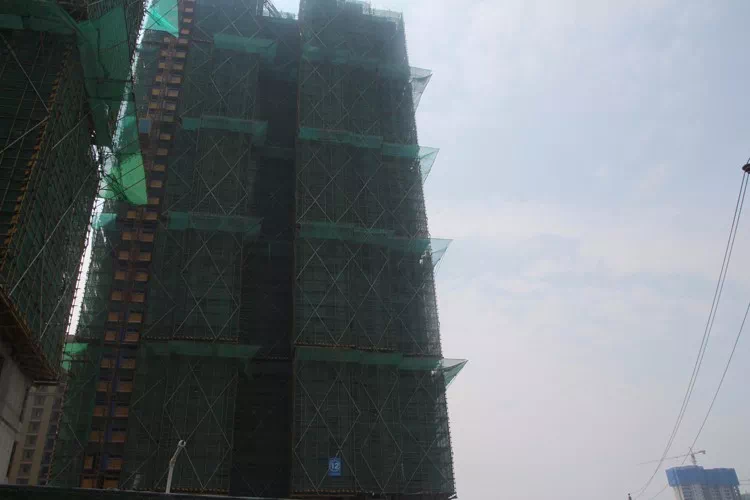

18#砌体30层,二结构24层,
内粉正在粉5-9层,外粉5-15层
洋房窗框已经安装完毕,栏杆安装完毕,
其中26#楼地坪已完成,
其他楼栋地坪正在做清理作业,
外墙涂料已经基本结束,
外架基本拆除完毕。

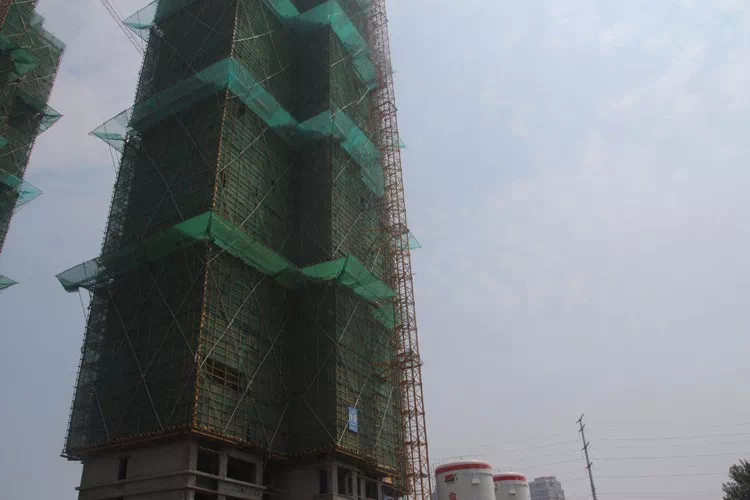

19#正粉护角至13层,
砌体27层,二结构21层;
20#砌体27层,二结构20层,
内粉15层,外粉12-15层;
此次苏荷将呈现的,不止一个居住之家,更是一个幸福的未来。
时光不会辜负有心人,苏荷的努力一直在被记录。此后,苏荷将继续诚心相待,专注质量,专心筑造,服务好每一位业主,为上郡人营造更美好的生活。
