五悦里

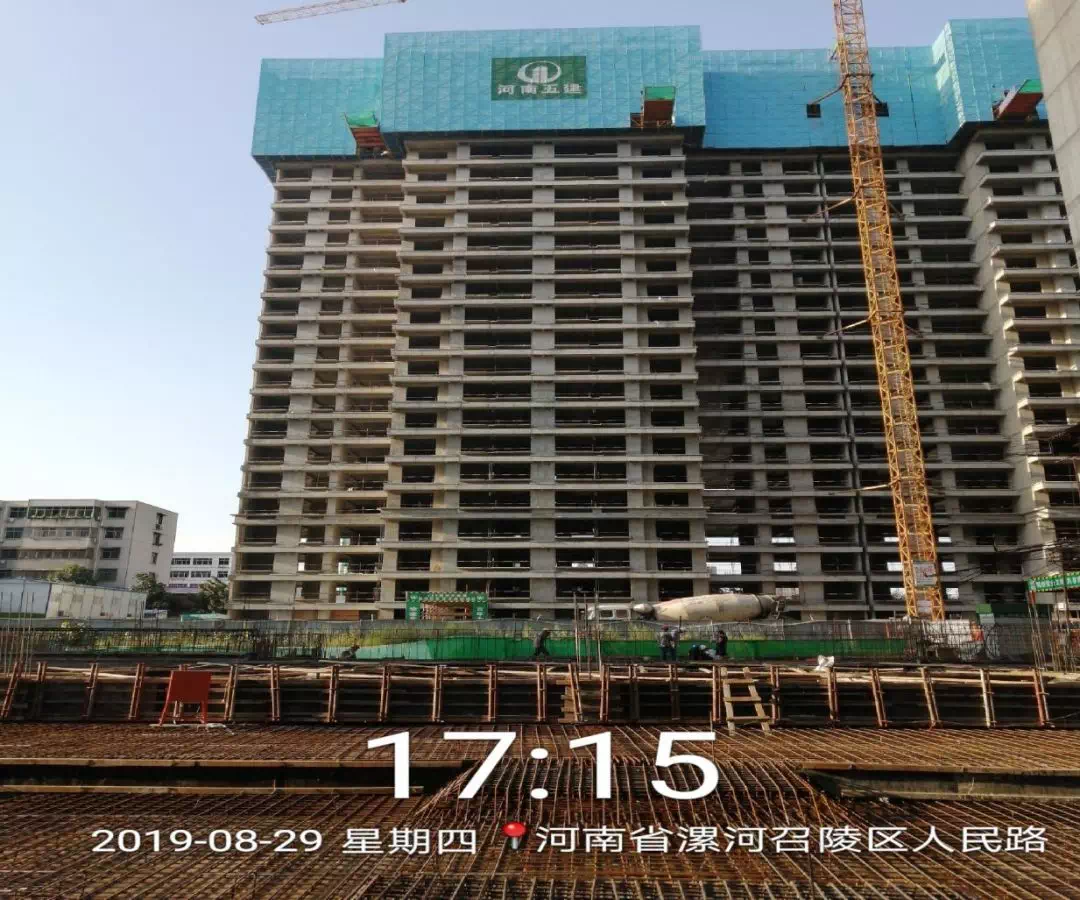

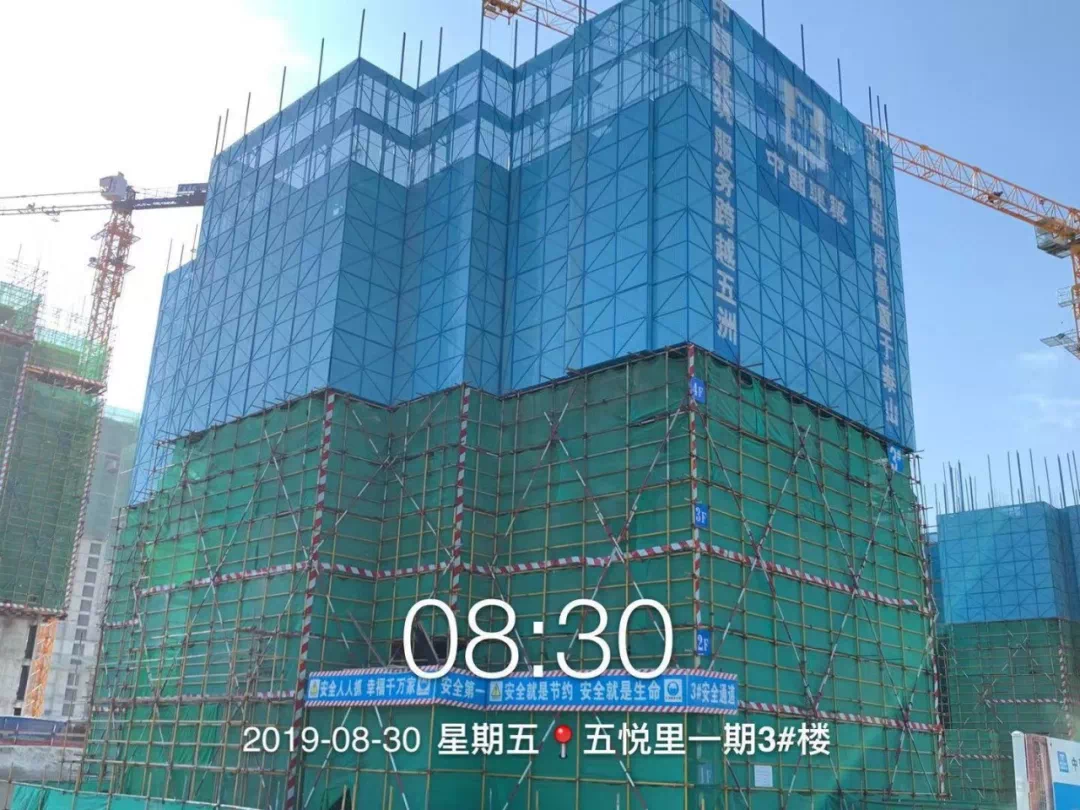

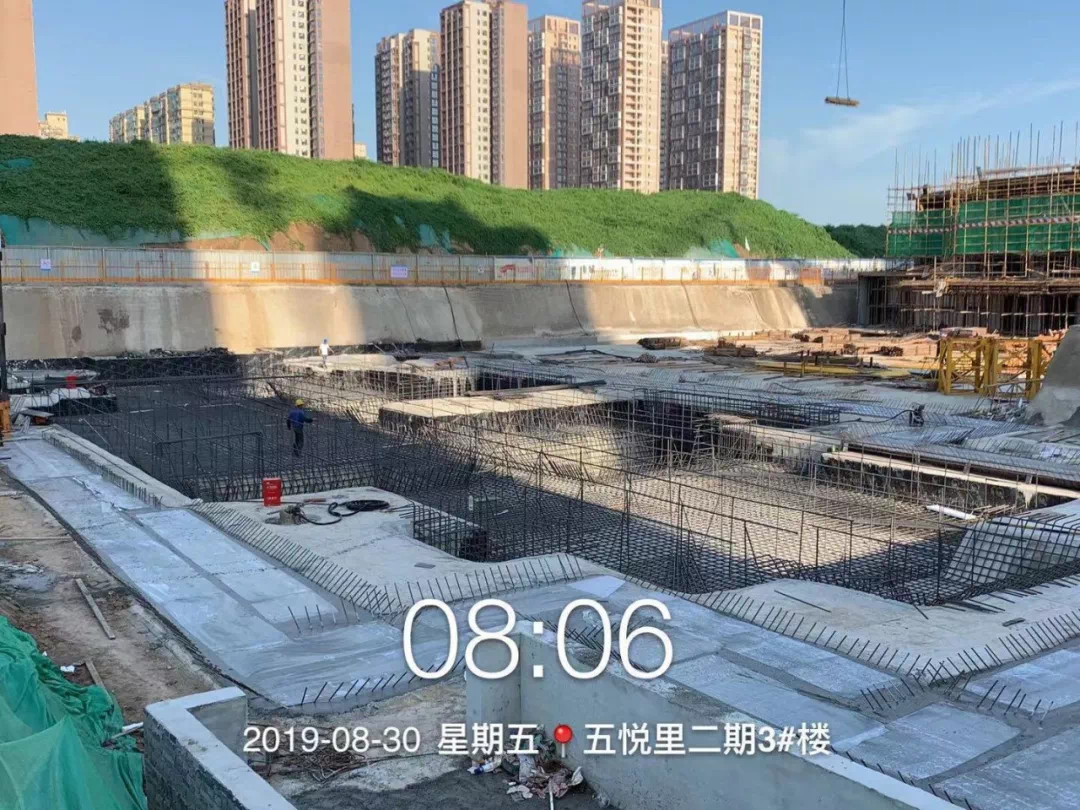

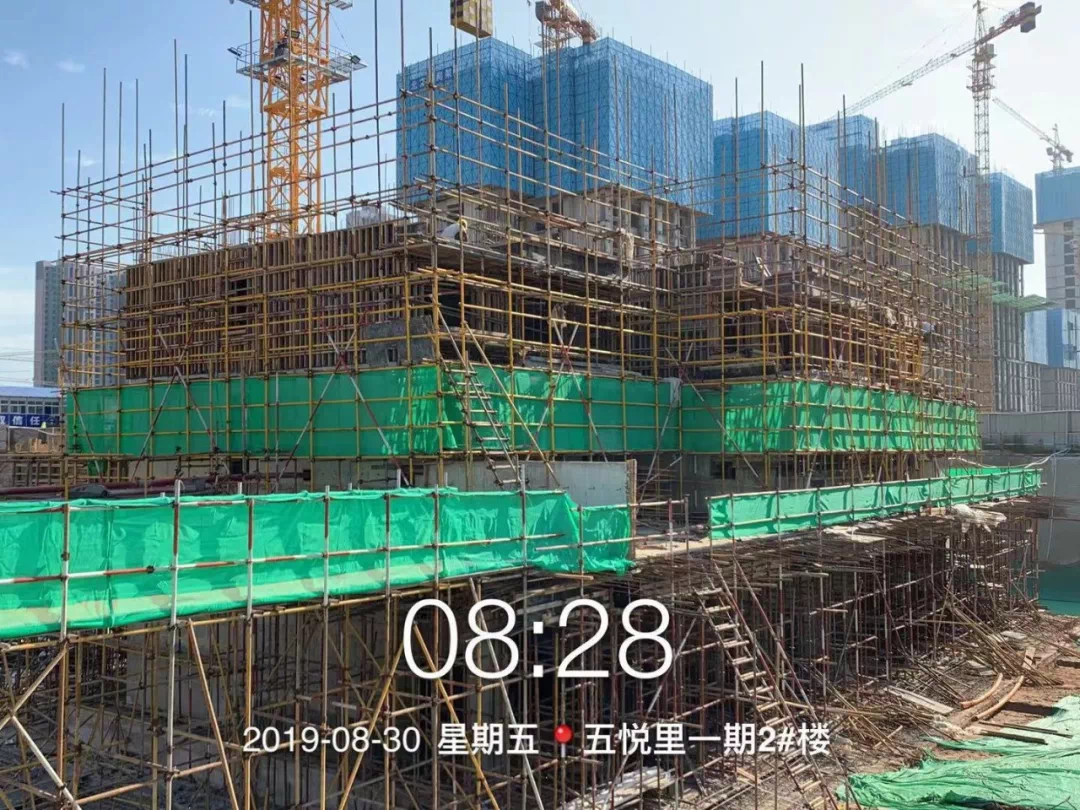

二期1#楼基础筏板钢筋绑扎完成95%;2#楼防水施工完毕;3#楼基础筏板钢筋绑扎完成70%;5#楼二层顶板钢筋绑扎完成30%。

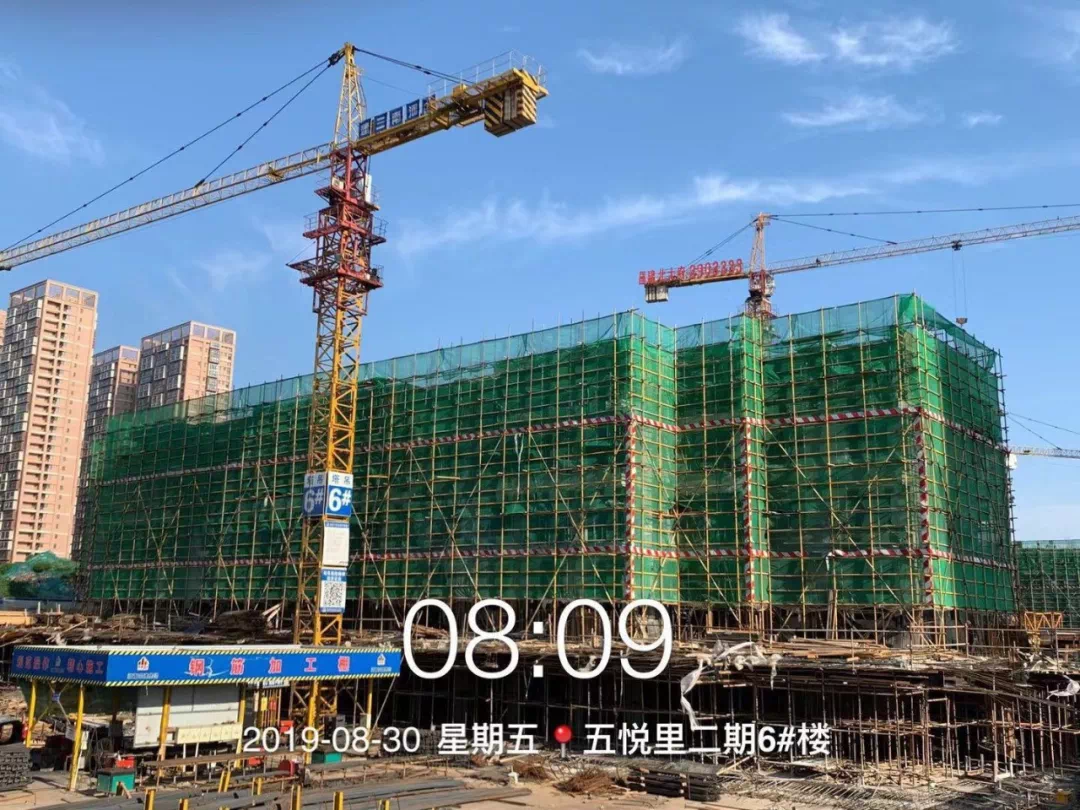

二期6#楼四层顶板铺设完成; 8#楼四层顶板筋绑扎完成

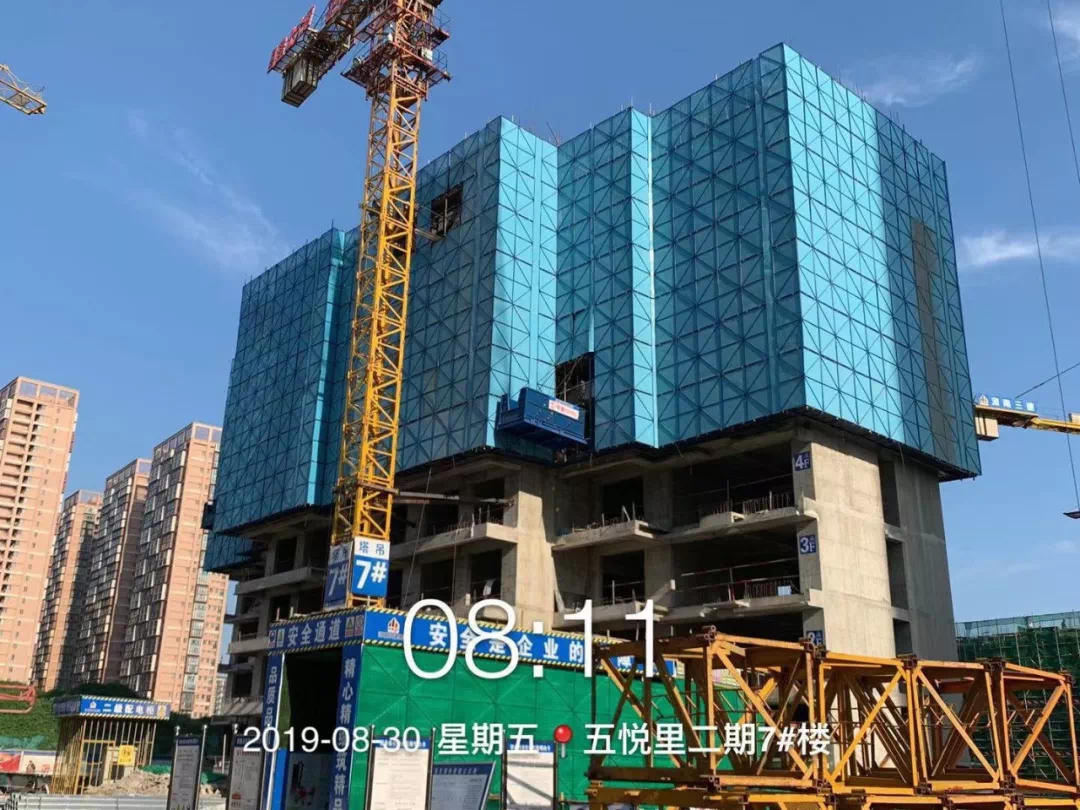

二期7#楼九层墙柱立模完成

一期1#楼负二层墙柱钢筋绑扎完成40%;2#楼二层顶板钢筋绑扎完成60%

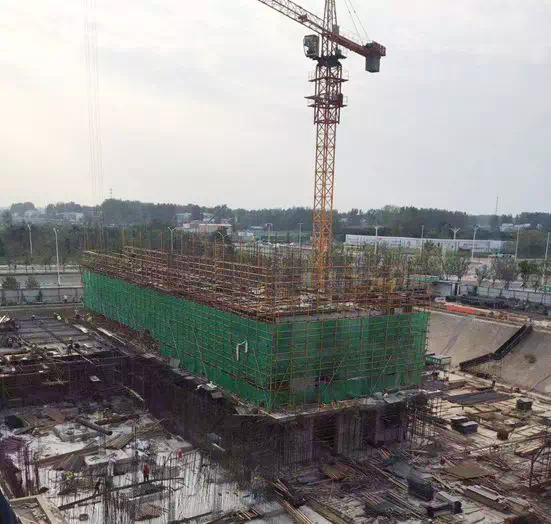

一期3#楼七层具备浇筑条件

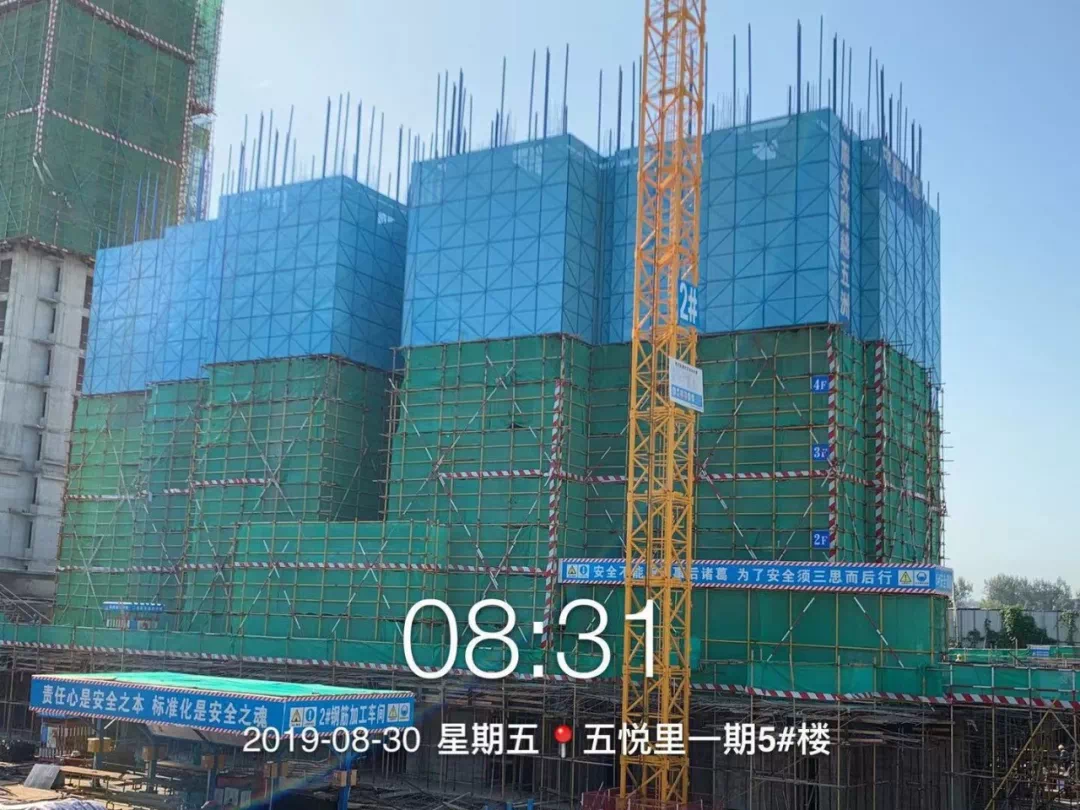

五悦里一期5#七层顶板模板铺设完成20%

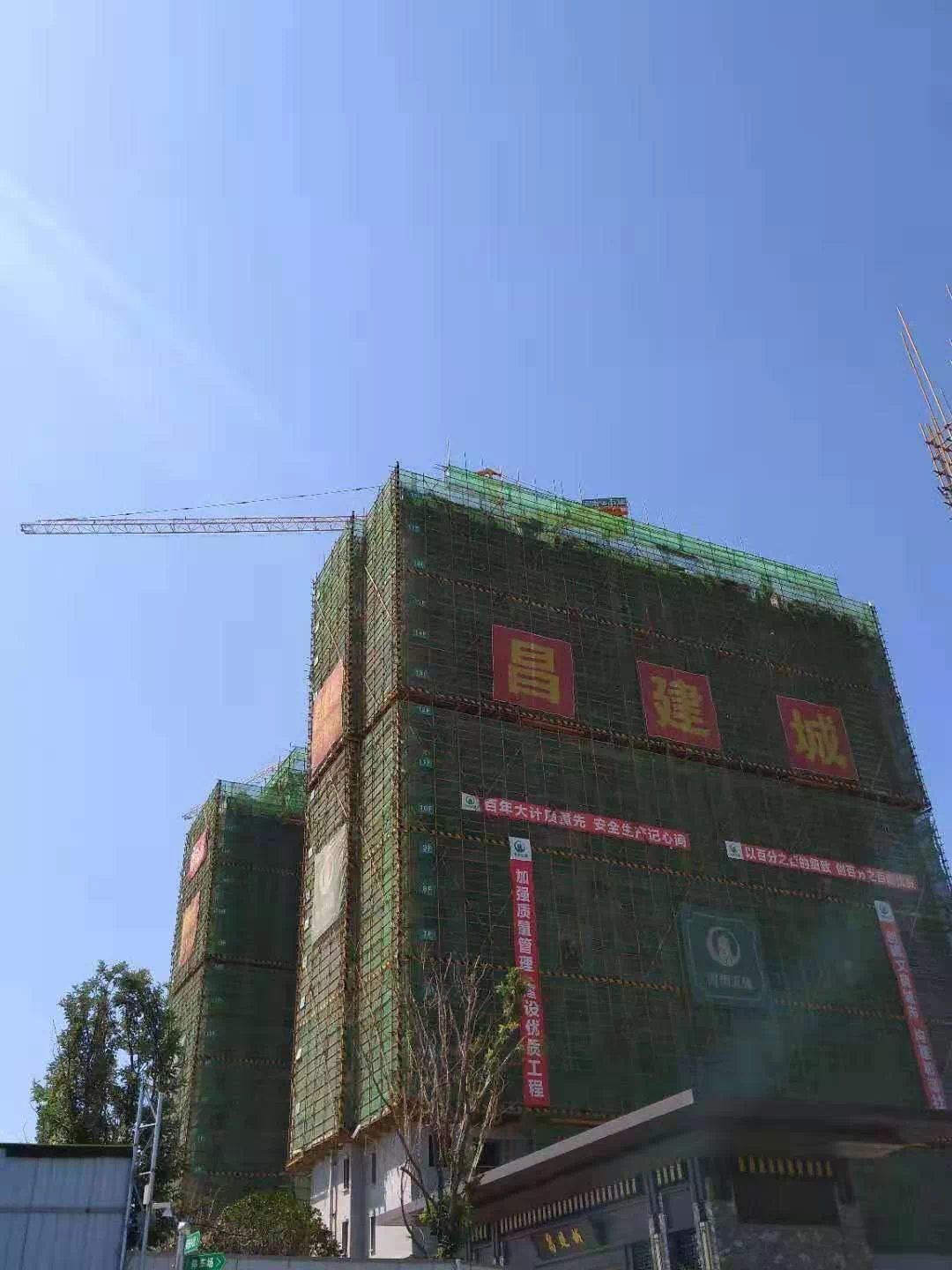

昌建城

三批次:3#、5#、7#楼负一层正在施工

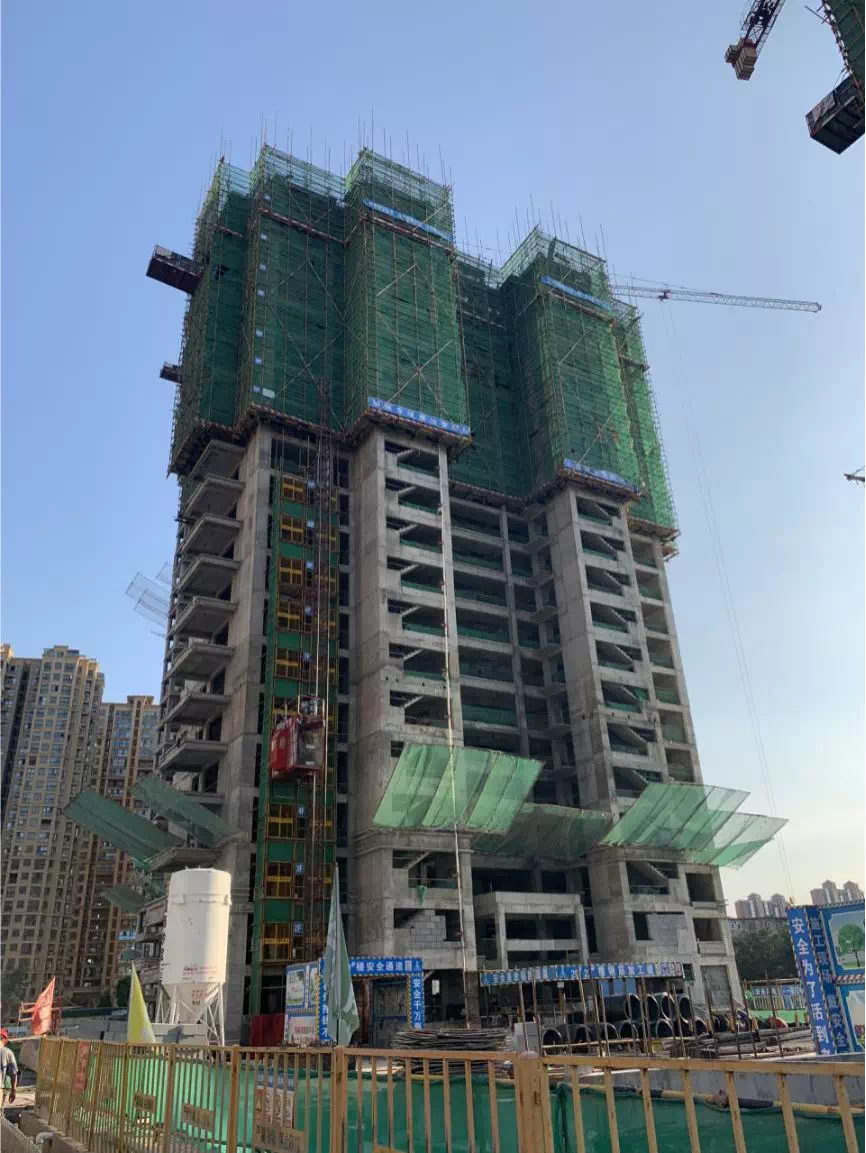

一批次:4#、6#楼主体封顶,砌体施工至11层。

二批次:8#楼主体施工至7层,9#、10#楼主体施工至4层。

舞阳昌建广场

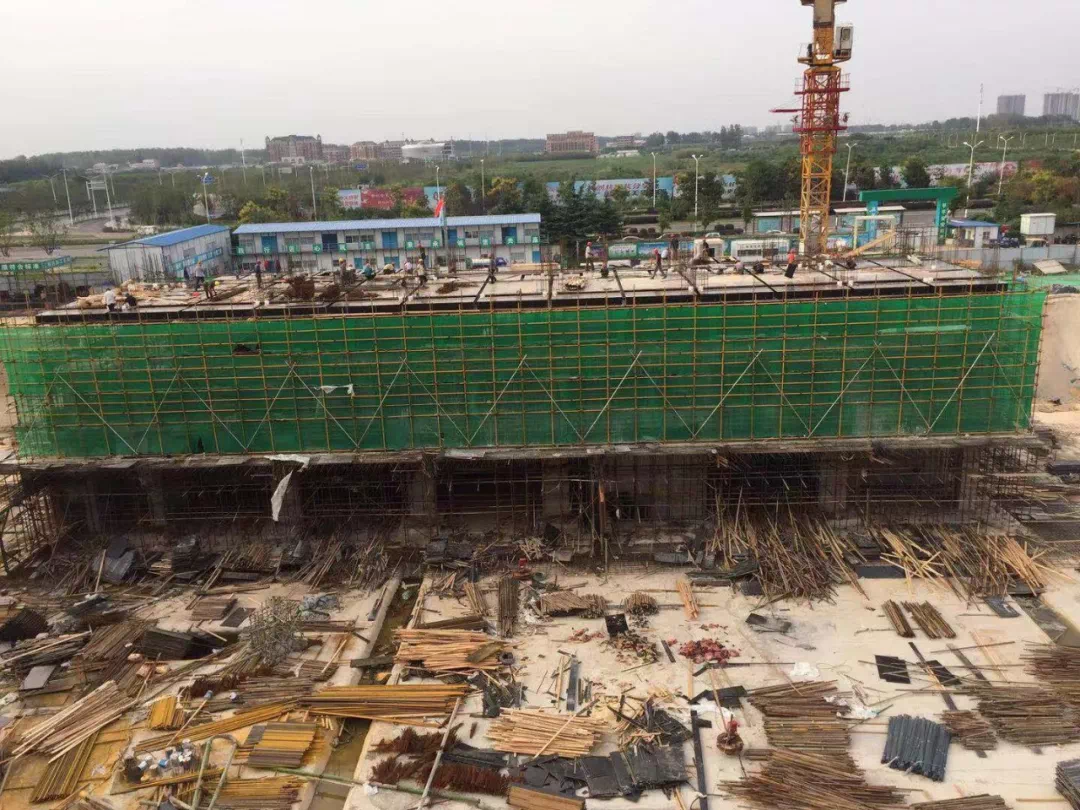

1#、2#、3#楼主体已封顶

3A#楼10层主体完成

6#楼6层主体施工中

西外滩

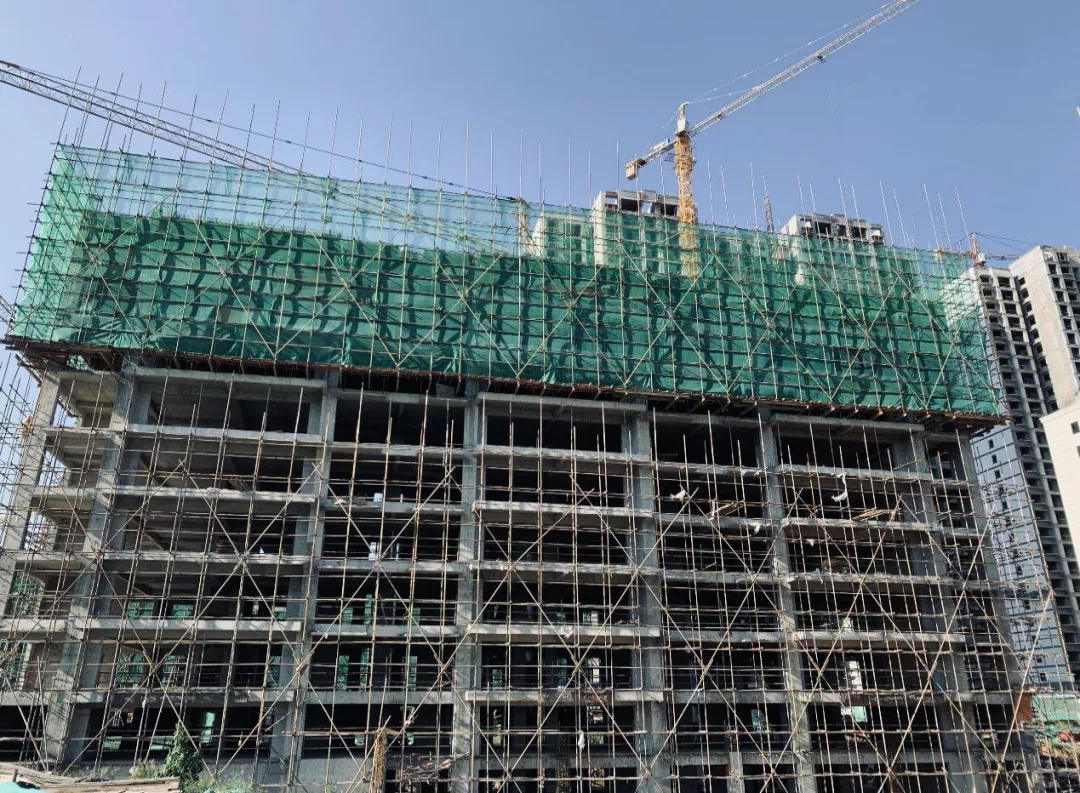

D栋主体施工至22层

1#、2#、3#号楼主体施工至23层

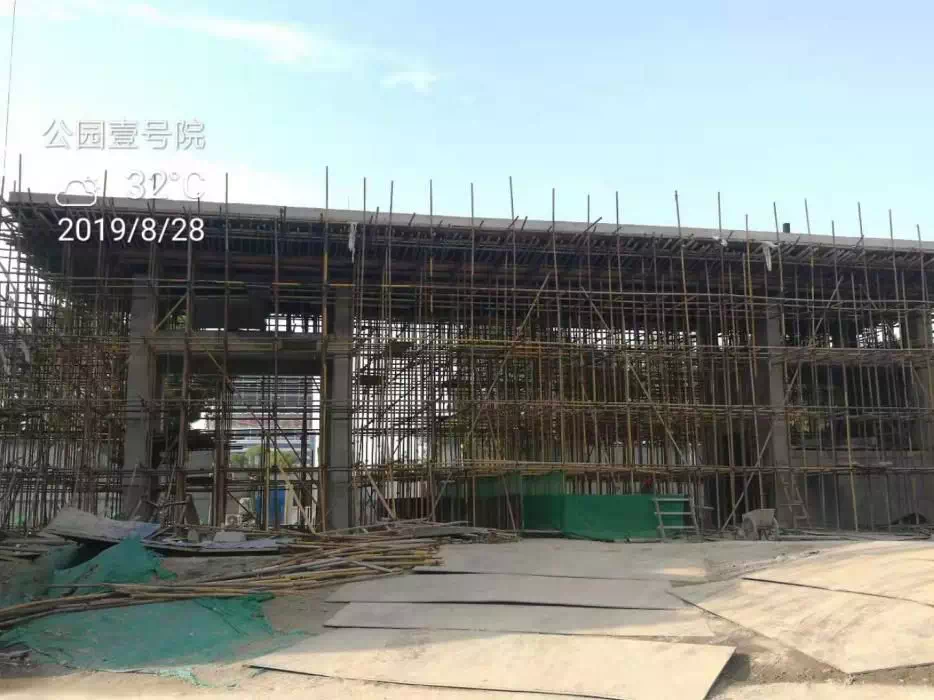

昌建公园壹号院

二期:1#楼7层墙柱加固70%、梁筋绑扎90%;7#楼13层墙柱钢筋绑扎85%;15#楼14层板筋完成50%、墙柱合模完成;16#楼13层架体搭设完成80%、墙柱钢筋绑扎完成70%、梁底模板支设完成10%

二期10#楼2层架体搭设完成、梁底铺设完成、墙柱钢筋绑扎完成、顶板完成40%

二期11#楼4层墙柱钢筋绑扎完成、架体完成20%

西院正式大门主体完成,砌体完成20%

君悦府

16#楼A区:内粉待9-16层主体验收合格后开始;东立面外粉完成13-5层;西立面外粉完成9-14层;屋面东侧楼梯间内、外粉完成。结构自防水蓄水试验完成,保温层开始施工。南立面3层以上保温开始施工。

16#楼B区:砌体6-8层完成80%;3层样板间完成80%。1-2层石材幕墙面层完成40%。

17-1#一层东、西两侧空调板下方土方回填完成。三层雨棚钢龙骨除锈完成30%,一遍防锈涂装完成30%。南立面幕墙主龙骨完成。

17-2#一层东、西两侧空调板下方土方回填完成。保温找平层完成。南立面幕墙主龙骨完成。

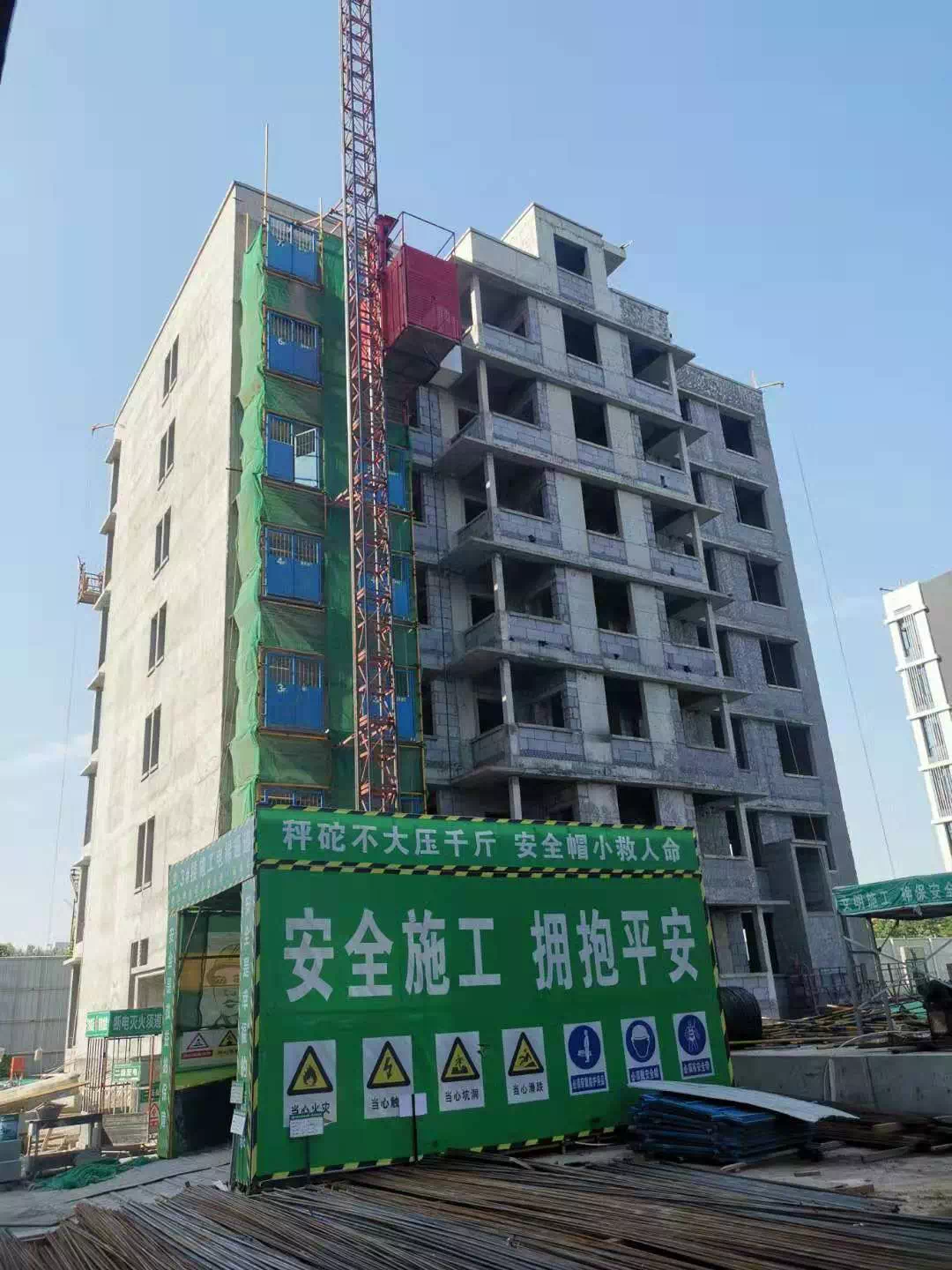

17-3#砌筑完成。内、外粉开始施工。屋面SBS防水卷材施工完成。

17-4#1-2层内粉开始施工;内粉二层以上完成。防水卷材闭水试验完成。三层雨棚预埋件完成30%。

17-5#1-2层内粉开始施工;内粉二层以上完成。

22#楼桩基施工780根;23#楼二十层钢筋绑扎、模板安装完成,具备验收条件;25#楼场地东、北侧宿舍清移完成,具备护坡施工条件;26#楼二十三层浇筑完成,砌体样板间开始施工。

西地块:2#楼南侧构造柱完成到21层,5/6/7层整体内墙抹灰完成80%;3#楼西单元29层梁板钢筋绑扎完成,具备浇筑条件,砌筑到8层完成;6#楼30层浇筑完成,内构造柱到11层。

12#楼19层内粉完成60%,整体外墙保温完成60%;13#楼外粉东西山墙完成70%,北立面完成20%,内粉13/14/15层粉刷完成90%;2#楼东侧幕墙龙骨安装完成90%。

2#楼、13#楼南侧商业景观铺装完成25%

总部港

一批次1#楼11层具备浇筑条件;3#楼东、西立面外粉完成;5#楼六层放线完成;6#楼一层浇筑完成。

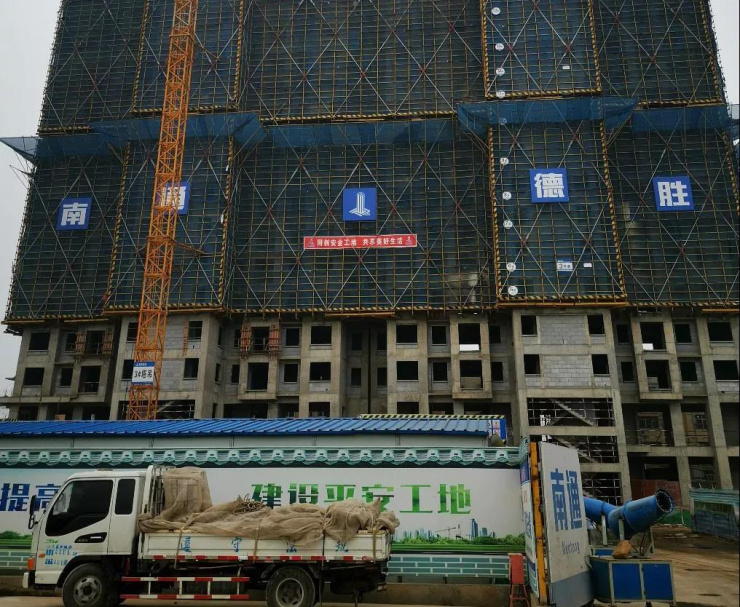

二批次一期23#、26#楼主体封顶;21#楼南侧顶板防水完成70%;22#楼南栋东立面粉刷完成;25#楼南立面外粉刷完成70%;36#楼真石漆施工完成;37#楼外墙保温样板完成40%;38#、39#楼内外粉施工完成;50#、55#、56#南立面铝板施工完成80%;51#楼南立面铝板施工完成90%;53#楼东立面底漆施工完成。

二批次二期27#楼一层施工完成;28#楼及中央水系顶板完成80%;31#楼二层完成50%;32#楼负一层以及周边地库模板完成。

三批次11号楼土方开挖完成50%

外滩学府

5#、7#楼外立面已呈现,窗户安装完成,玻璃正在安装。

9#、10#砌体完成,内粉正在施工。

12#、13#楼砌体施工至23层。

2#楼主体施工至8层;3#楼主体施工至4层;6#楼主体施工至8层;8#楼主体施工至4层;15#楼主体施工至8层;11#楼主体施工至4层;16#楼主体施工至4层;17#楼主体施工至负一层。

昌建誉峰

18#楼已封顶

19#楼主体31层

20#楼主体20层

22#楼主体15层

沁源和

1#三层钢筋绑扎

2#一层顶板支模

7#8#9#10#土方开挖80%,9#楼桩基施工完成50%

匠心铸造 打造家的信赖温暖和归属

昌建十七盘,扛鼎漯河,伟略鸿韬的背后,昌建集团背负沉甸甸的责任和使命,唯有初心不负、匠心营运,才能助推城市再生长,将幸福写进人居的词典,2019,昌建地产,将这一年企业的发展定义为“品质年”,昌建集团将以不懈的努力精益求精的态度打造漯河的宜居之城,感谢您的支持!欢迎继续关注!

昌建漯河项目分布图

8300元/平方米

在售 普通住宅 板塔结合 高层 宜居生态地产 河景地产

郾城黄山路与岷江路交汇处 查看地图

暂无 70年

三居 四居 |110-138 m² 全部户型

400-156-0036 转 385116
微信扫码拨打
微信扫码,快速拨打
我要看房:近期看房活动,楼盘优惠信息通知我 已有43人报名
立即报名

声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
